一、機房空間全面優化
為提升機房空間使用效率、設備維護便利性及整體環境品質,本次針對預定使用之機房進行全面性的空間整理與重新配置。

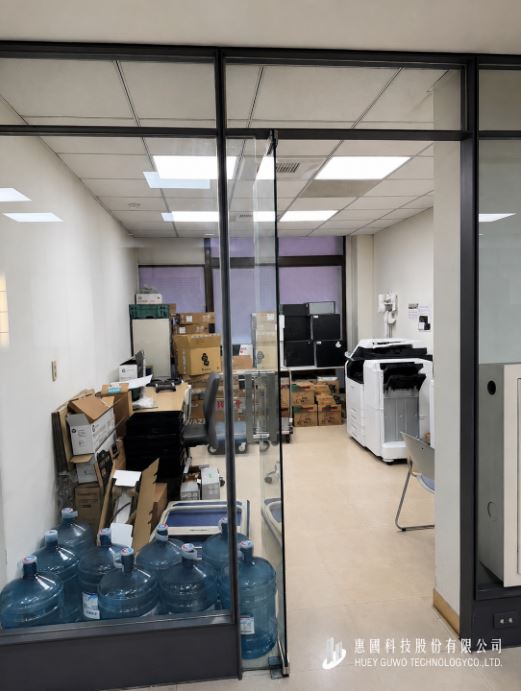

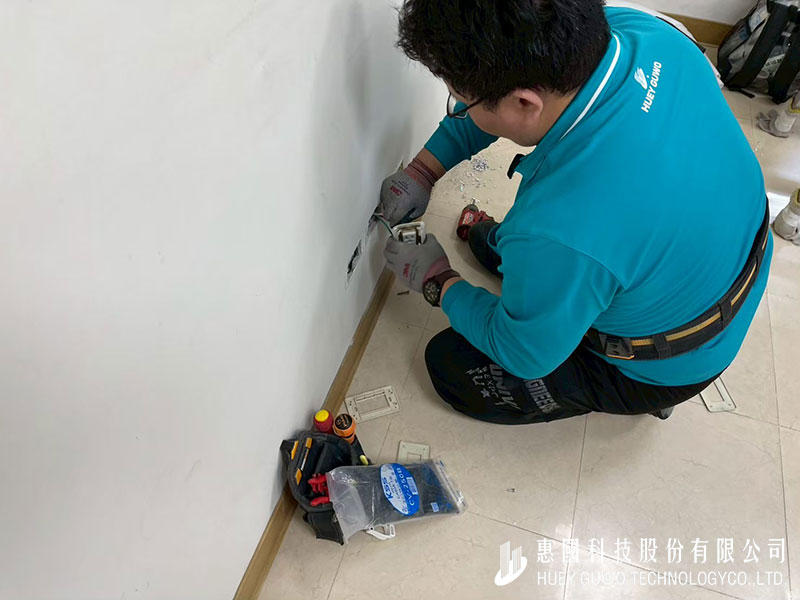

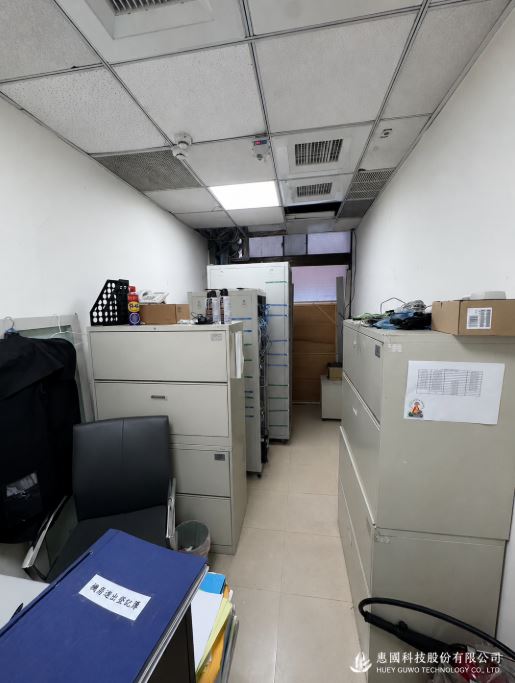

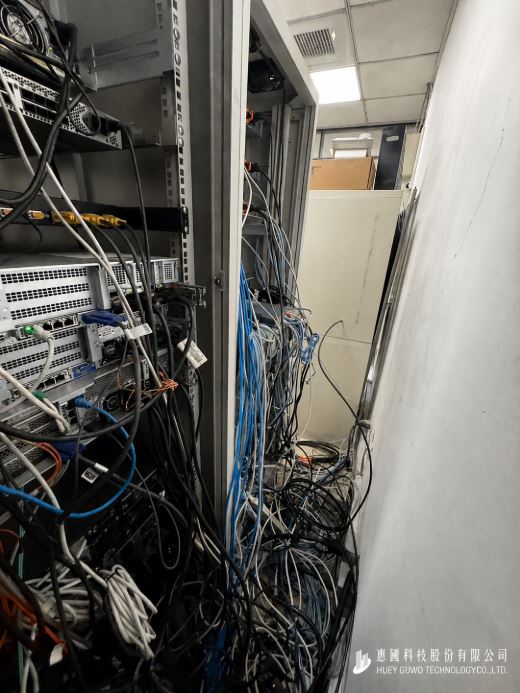

初期,先將原有空間內非必要物件搬離,並盤點既有線路與設備,將已無使用需求的線路進行撤除與整理,釋出可利用空間,作為後續設備建置與機櫃配置的基礎。
改善內容包括:空間重新配置、地板及設備區域調整、維修動線優化、機櫃位置重新規劃
讓有限空間發揮最大使用效益。
二、智慧型機櫃建置
智慧型機櫃建置從前期環境盤點與需求確認開始,依據設備數量、空間條件及未來擴充需求,進行機櫃位置與整體配置規劃。施工過程中,依序完成機櫃定位、設備安裝、電力配置及網路線路整理,並針對各項線材進行分類、標示與整線,使機櫃內部維持清楚且整齊的管理方式。

庫板隔間施作

完成前期環境清整及既有線路拆除後,依據機房整體空間規劃進行庫板隔間施作。施工前先針對庫板材料進行自主檢驗,確認材料規格、尺寸及外觀符合施工需求,再依規劃位置進行放樣、定位、組裝與固定,並配合現場管線及設備位置進行細部調整,確保整體結構穩固與施工品質。

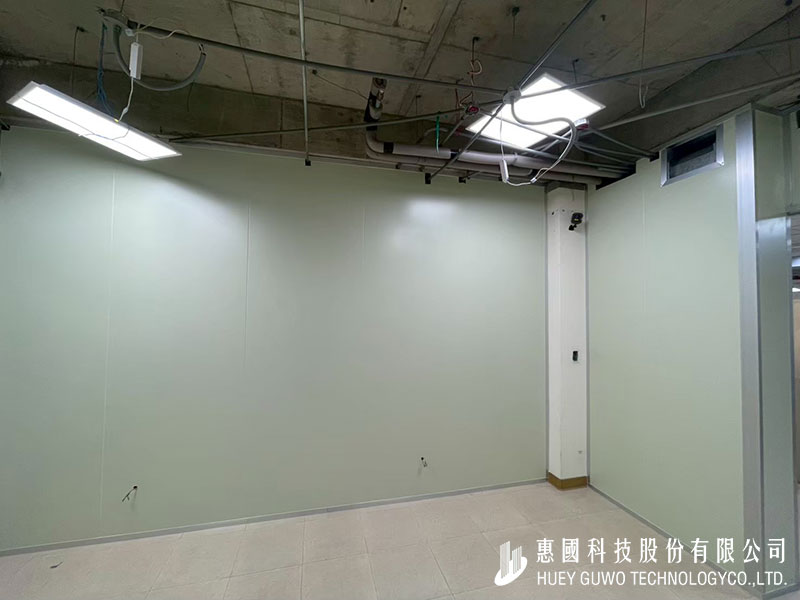

機房採用庫板作為隔間材料,具有施工快速、表面平整、易於清潔維護及空間調整彈性高等優點,同時可依板材規格提供適當的隔熱、防火及隔音性能,有助於維持機房環境的穩定性。相較傳統隔間施工,庫板亦能減少現場濕式施工與粉塵產生,縮短施工時間,並方便未來設備擴充或空間重新配置

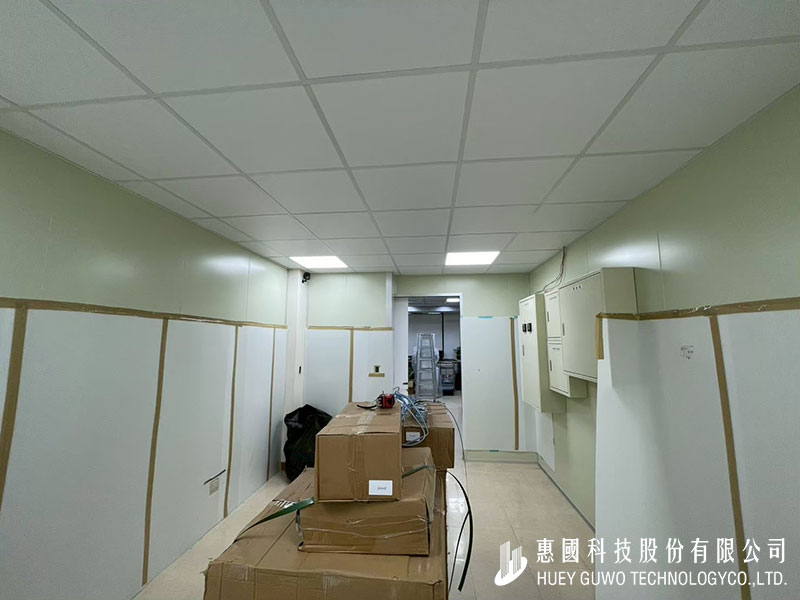

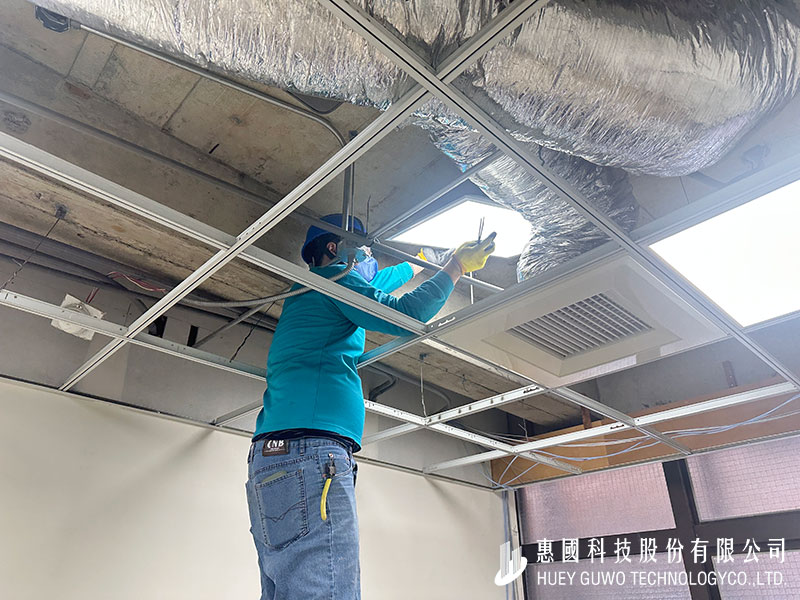

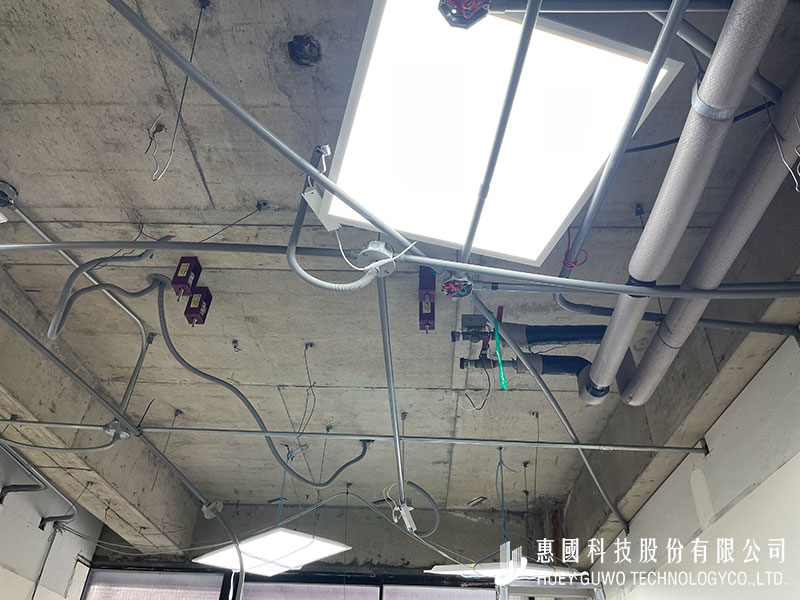

完成庫板隔間後,接續進行機房天花板工程。施工前先針對既有天花區域進行現況確認,將影響施工或已無使用需求的線路進行移除與整理,避免線路交錯影響後續施工及維護。

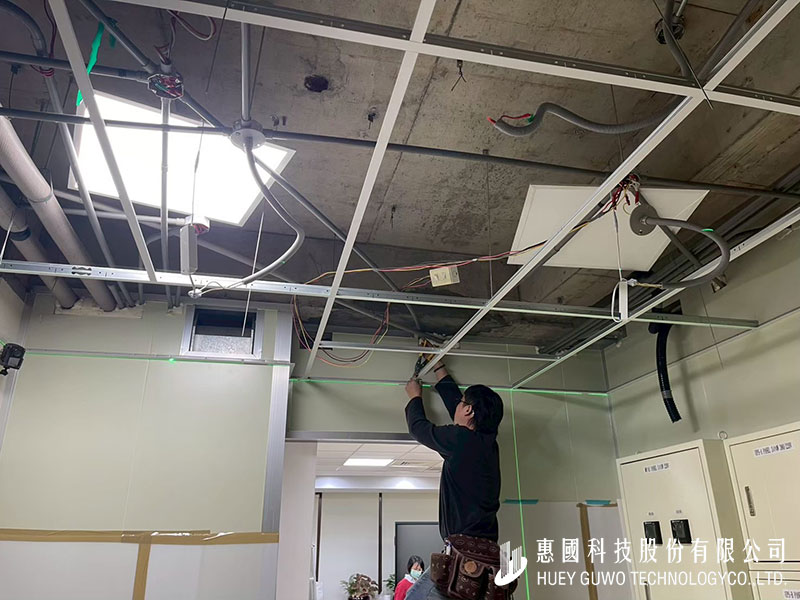

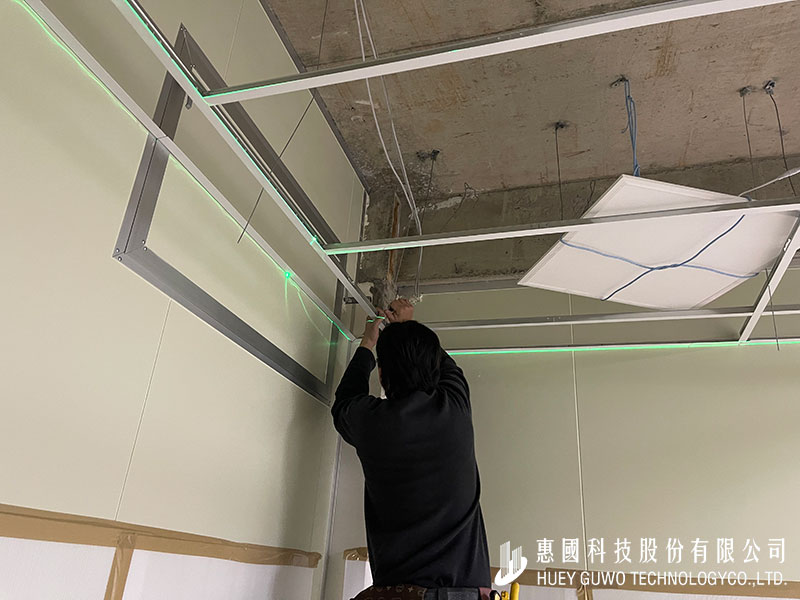

完成線路整理後,依據天花板設計高度進行骨架放樣,並使用雷射水平儀進行水平及高度定位,確保整體骨架安裝精準。確認基準位置後,依序進行輕鋼架骨架組裝與固定,同時配合既有空調風管、燈具、消防及相關機電設備位置進行配置與預留。
高架地板施作

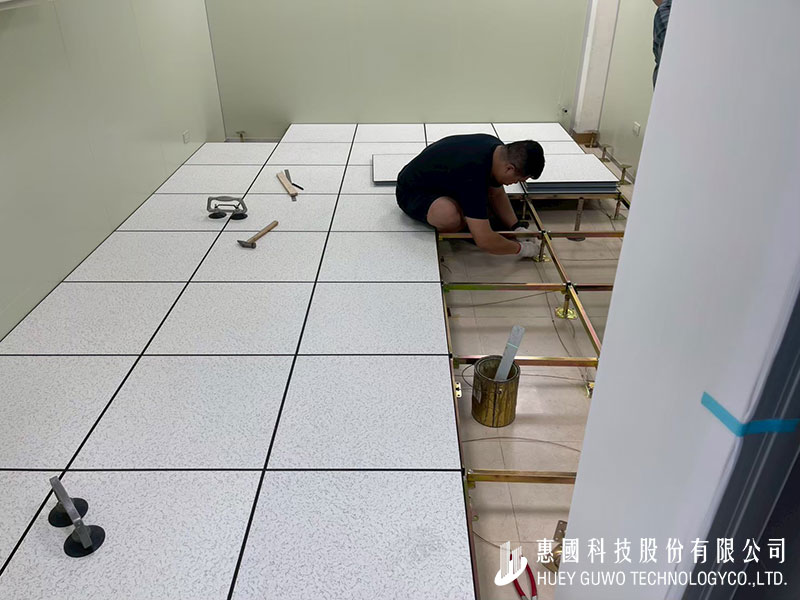

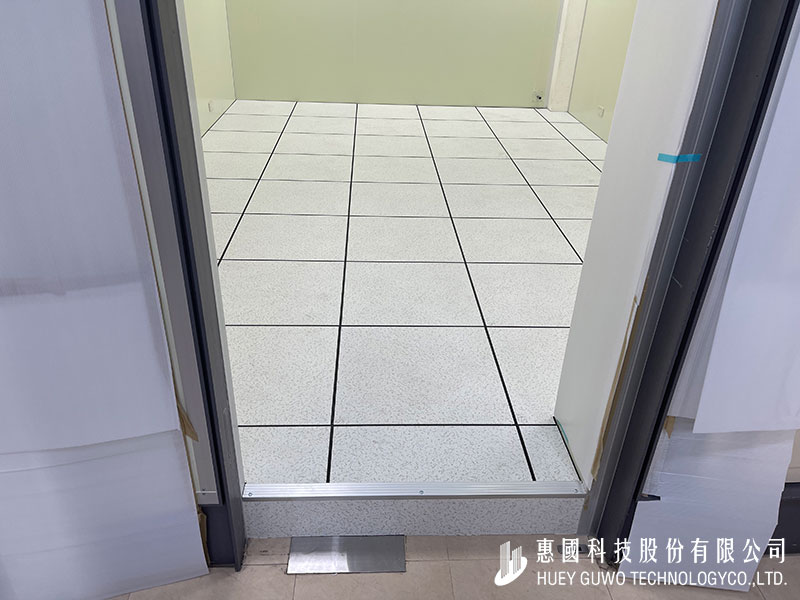

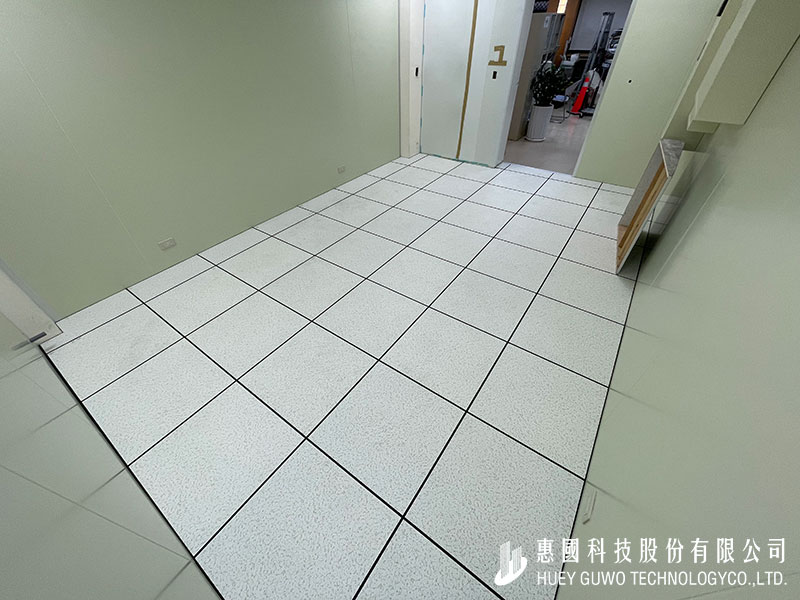

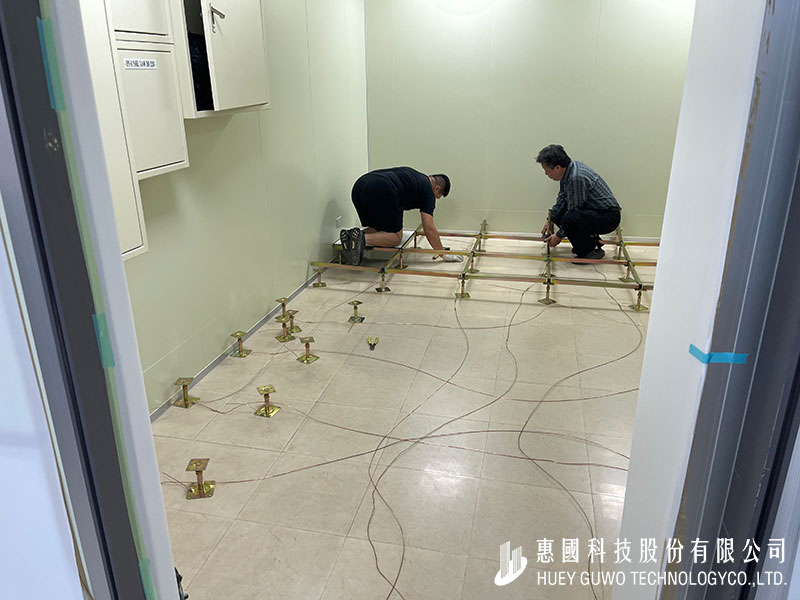

機房採用高架地板,可充分利用地板下方空間進行電源、網路及相關線路配置,施工過程依規劃位置安裝可調式支撐腳及橫樑骨架,逐一進行高度與水平校正,確保整體結構穩固平整;骨架完成後,再依序鋪設高架地板面板,並針對牆邊、入口及設備周邊進行裁切與收邊,完成整體地坪建置。同時減少線材外露與交錯,使機房環境更加整潔,高架地板具有線路管理便利、維修彈性高、設備調整容易及利於未來擴充等優點,當設備或線路需要新增、調整時,可透過活動式地板快速進行作業,降低施工對既有環境的影響。

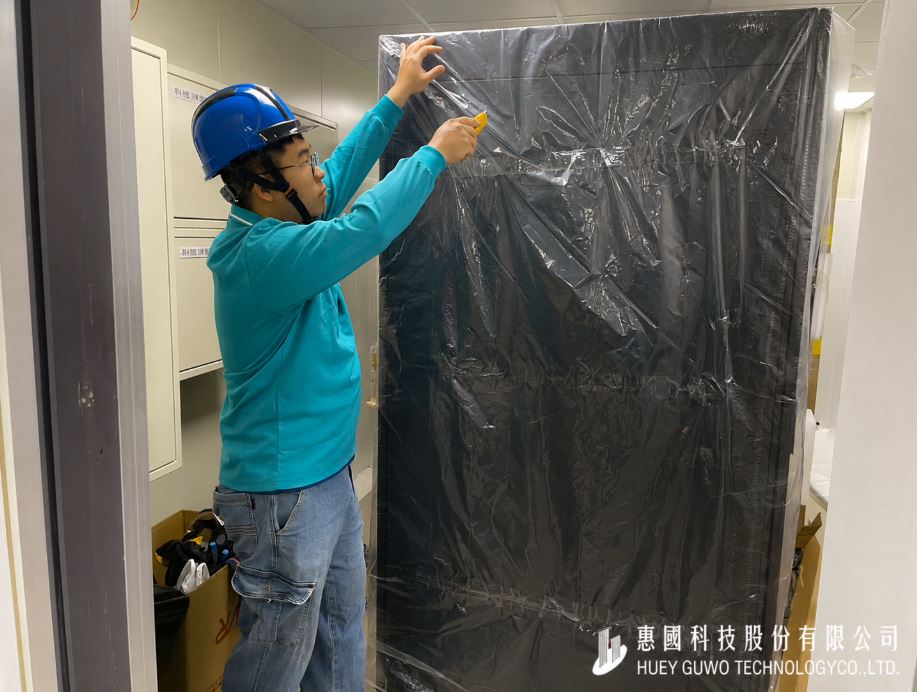

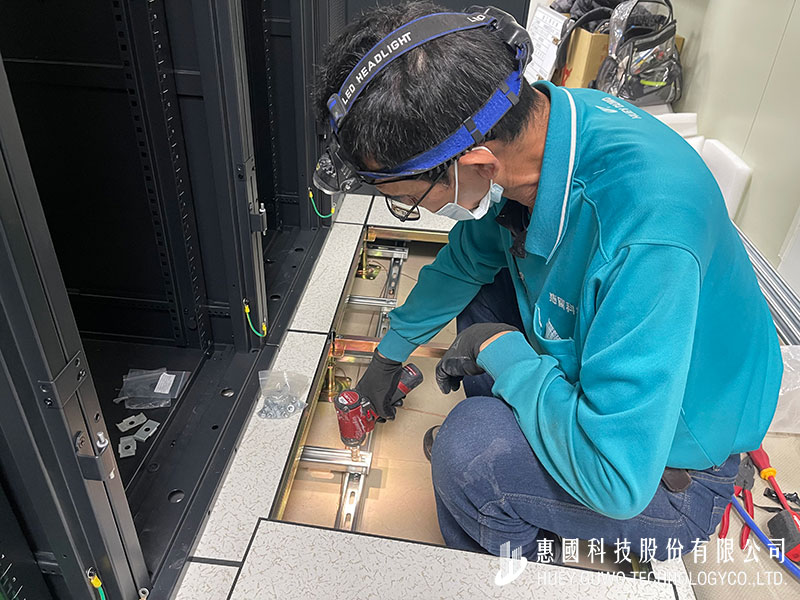

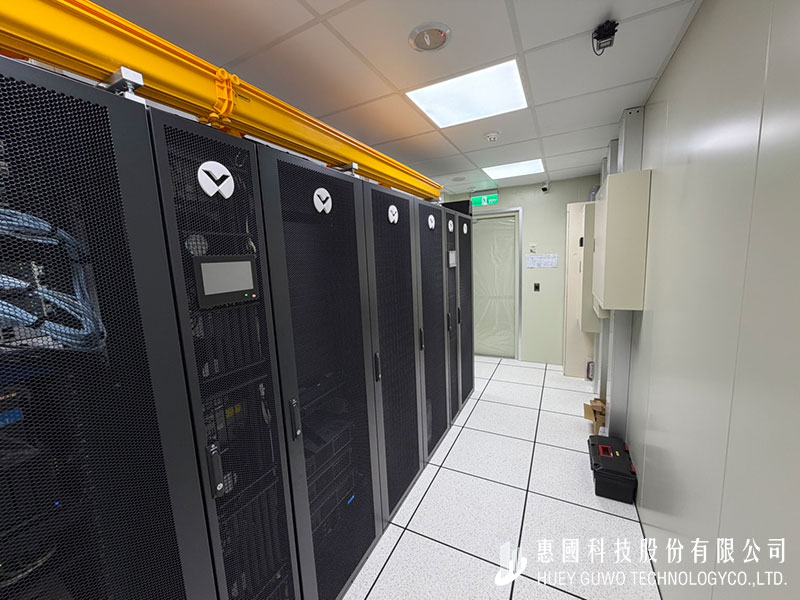

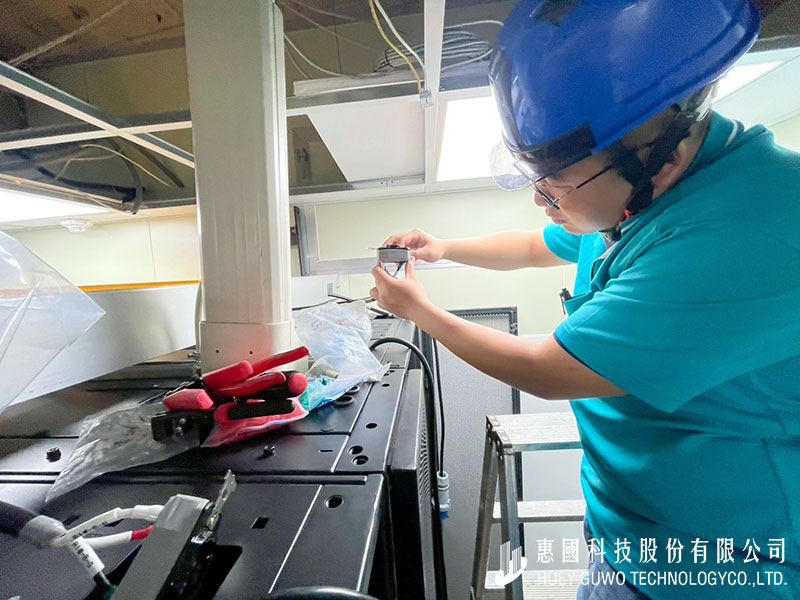

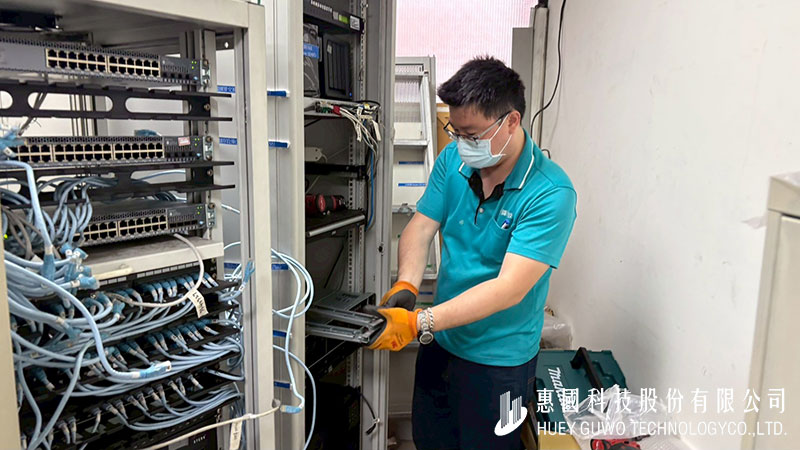

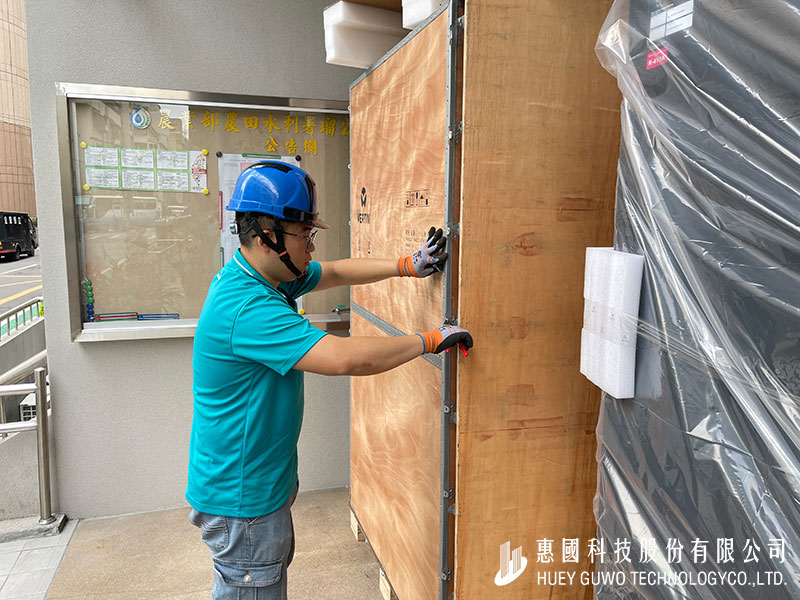

完成機房基礎環境建置後,接續進行智慧型機櫃進場與設備安裝。機櫃運送至現場前,先依空間尺寸及搬運動線進行確認,並於進場過程做好設備防護,避免搬運時造成碰撞或損傷。機櫃就定位後,依規劃位置進行排列、水平調整及底座固定,確保設備穩固及後續維運空間充足。

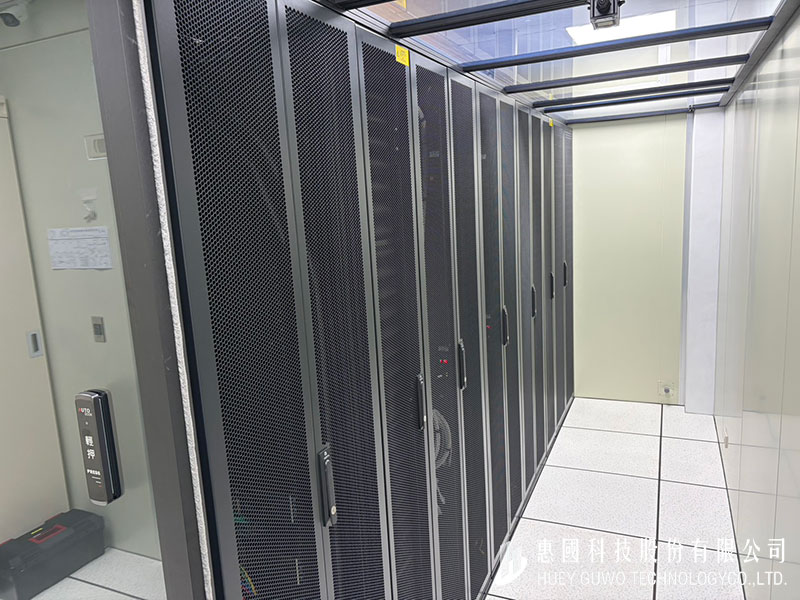

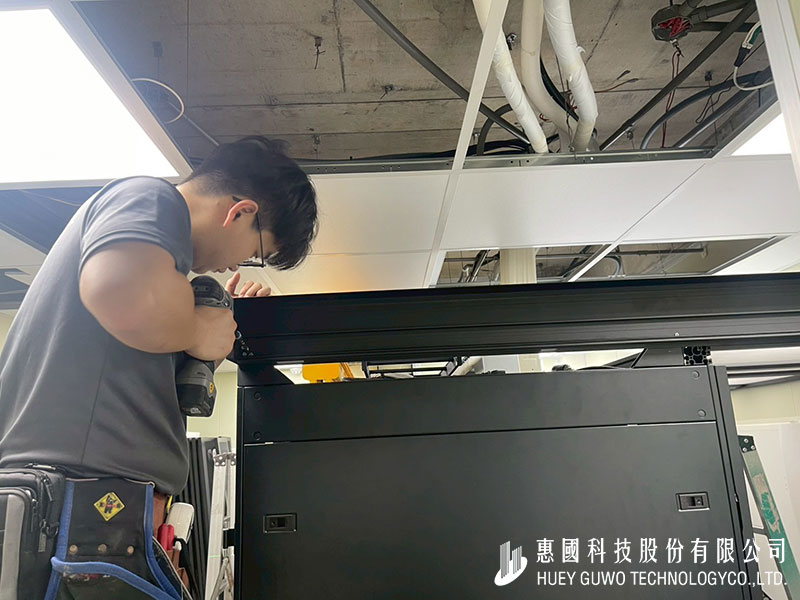

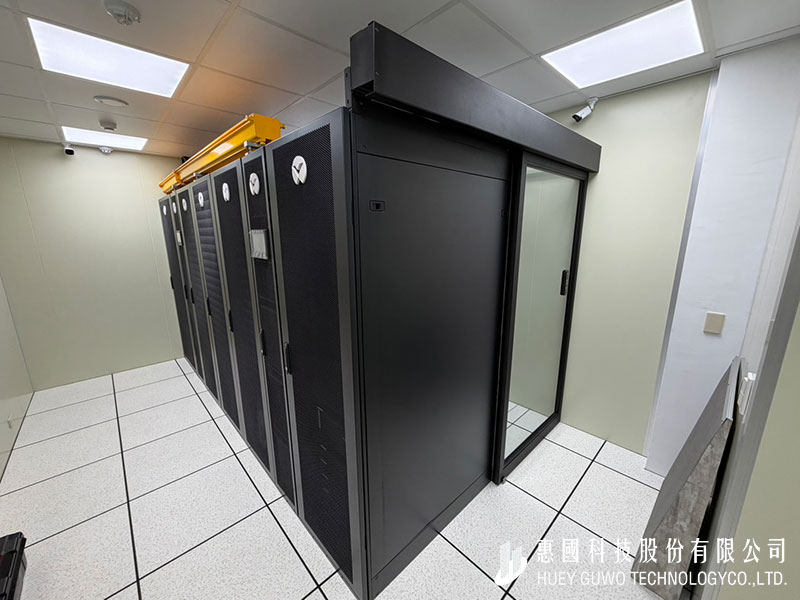

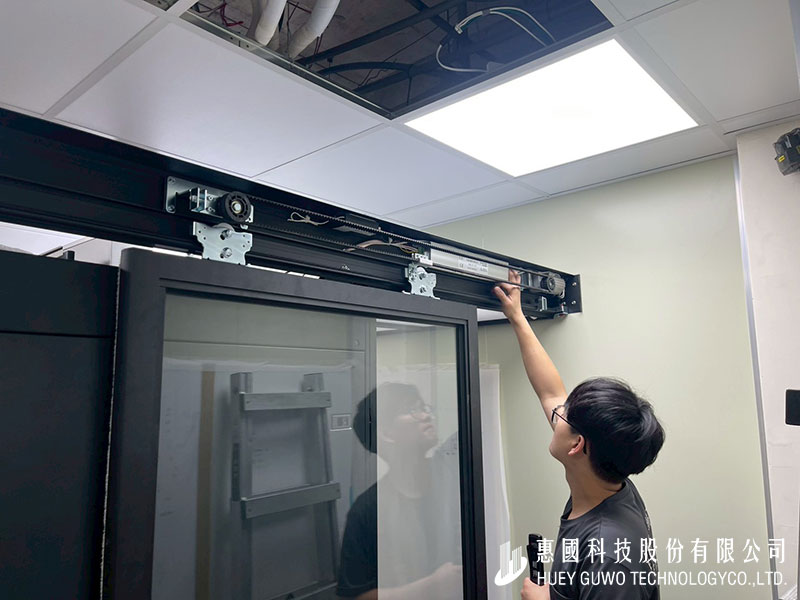

完成智慧型機櫃排列、設備定位及相關配線工程後,接續進行機櫃通道封閉作業。施工人員依據機櫃排列及通道尺寸進行現場定位,安裝上方封板、支撐結構及相關固定組件,並針對接縫處進行密合處理;完成通道上方封閉後,再進行玻璃門片安裝與調整,使機櫃通道形成完整且獨立的氣流空間。
透過冷、熱通道封閉設計,可有效降低冷熱氣流混合及冷氣外洩情形,使冷空氣能更集中供應至設備進風端,並將設備所產生的熱氣有效區隔。此設計不僅有助於維持機櫃進風溫度穩定、改善局部熱點問題,更能提升空調系統冷卻效率,降低不必要的能源消耗。
通道封閉完成後,可進一步提升機房整體散熱效率與環境穩定性,在兼顧設備安全運行的同時,達到節能降耗、提升空調效能及優化機房能源管理的效益。

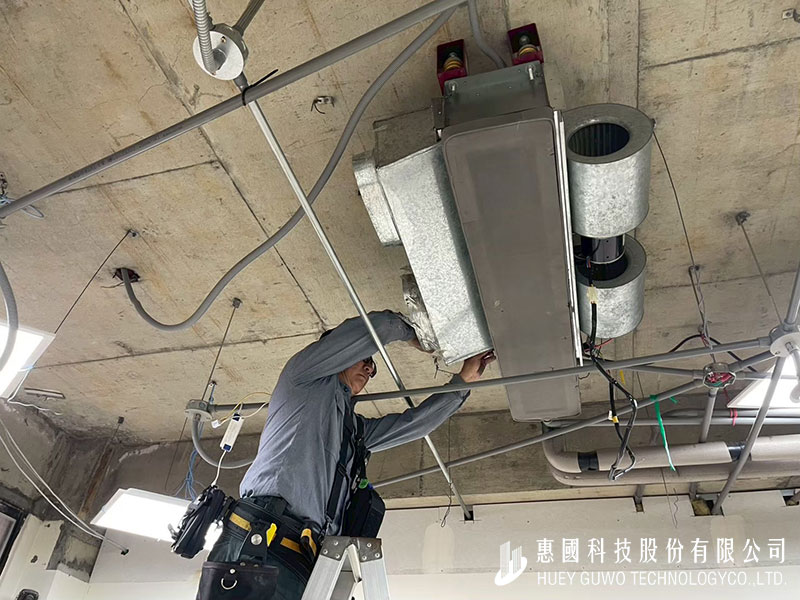

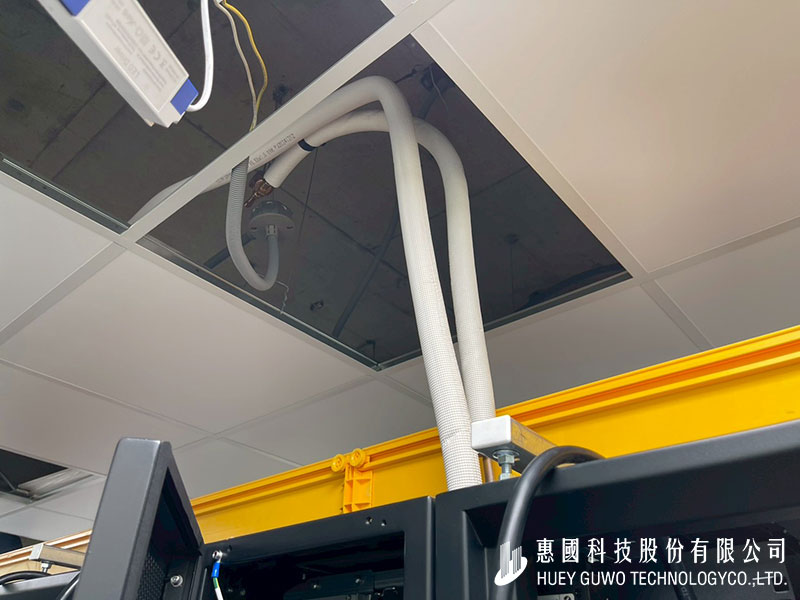

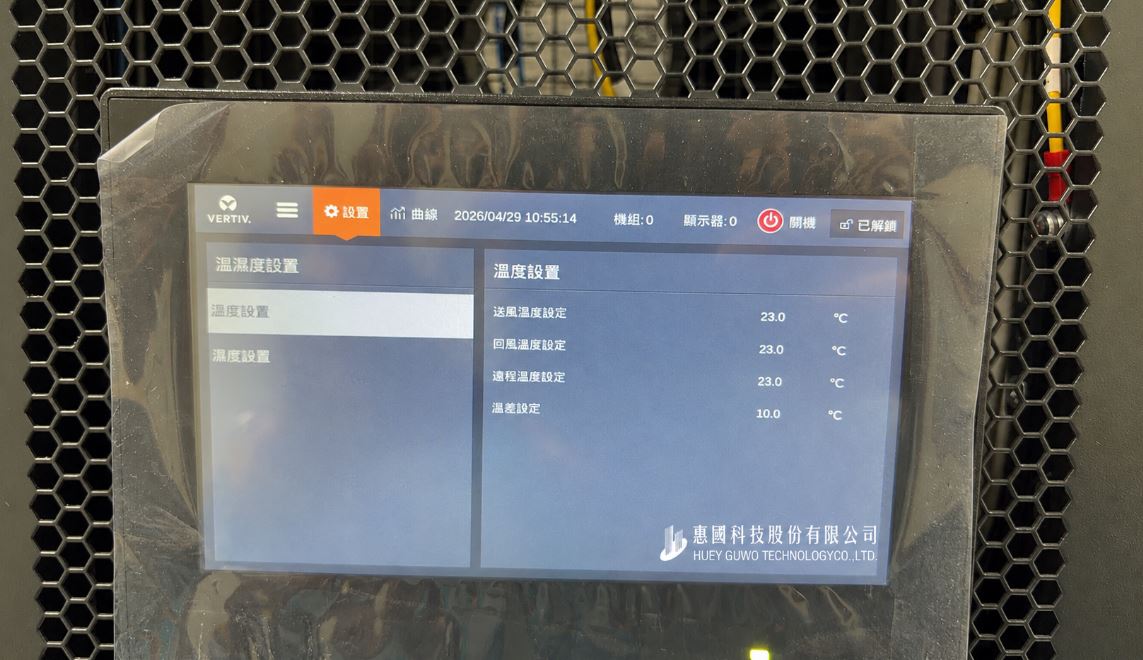

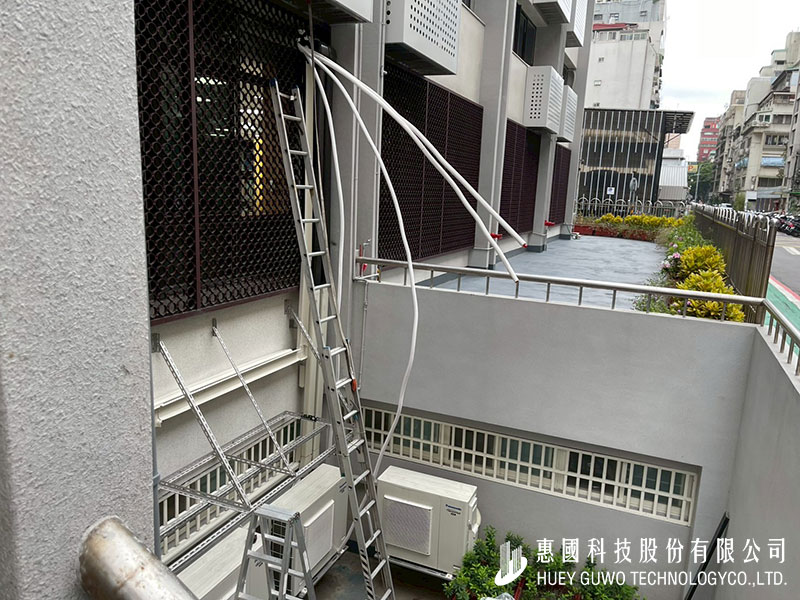

為確保機房設備能於穩定的溫度環境下持續運作,本次同步進行精密空調系統建置。施工首先依據機房設備配置與現場環境進行冷媒銅管佈放,並將管路由室內延伸至室外機設置區域,完成銅管、排水系統及相關支撐架的定位與固定,使整體管線配置整齊且便於後續維護。

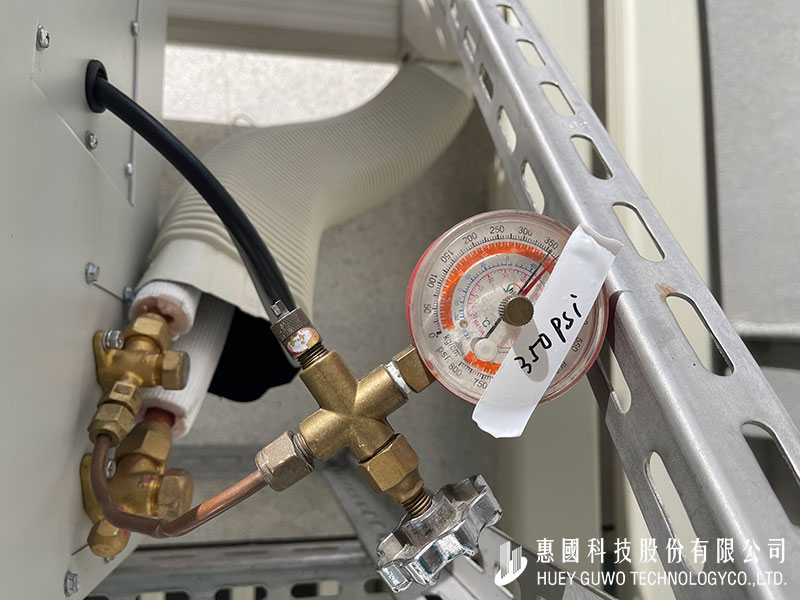

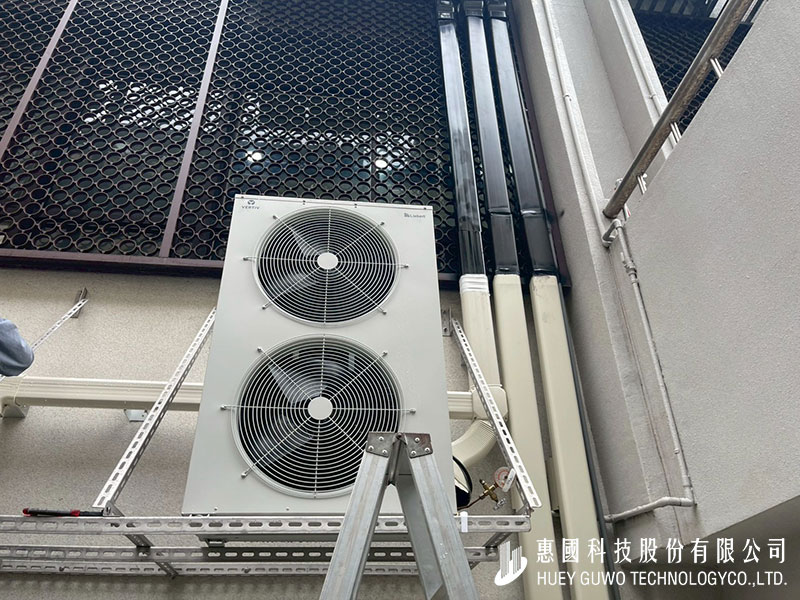

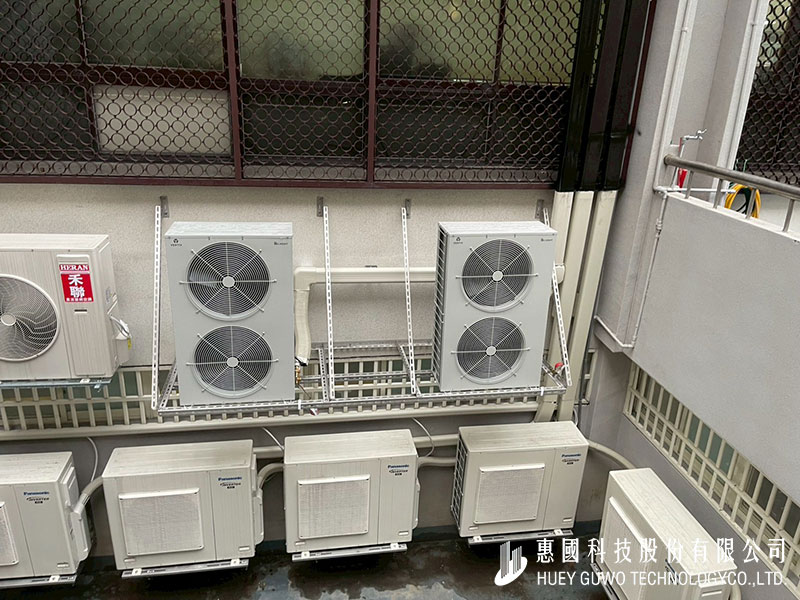

室外機完成定位安裝後,針對冷媒管路進行加壓氣密測試,透過壓力錶確認管路及各接點的氣密狀況,確保系統無洩漏情形;後續再完成精密空調電源接續及相關系統測試。
結構化佈線

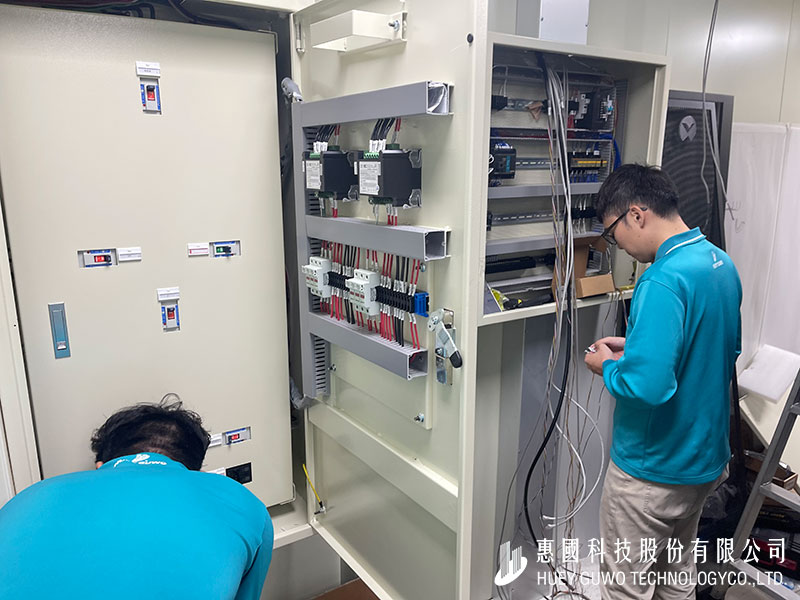

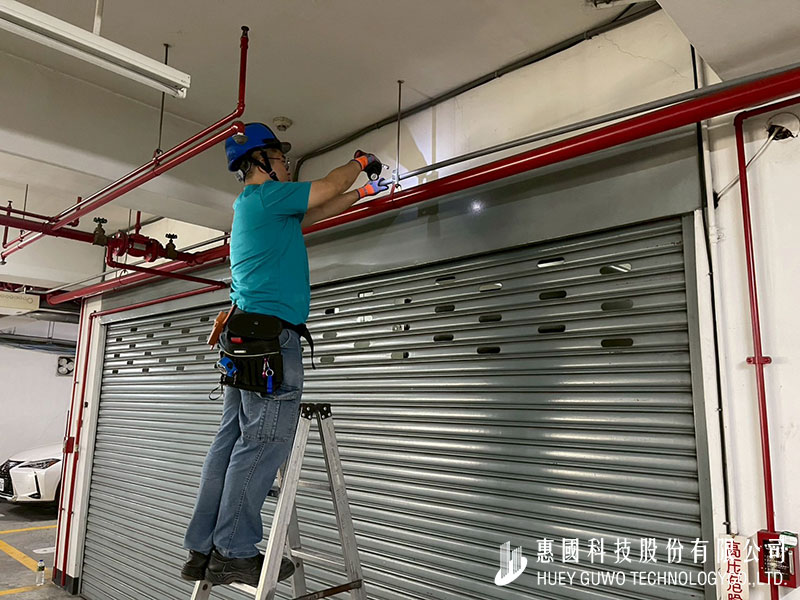

本階段依據整體機房配置進行配電室管路佈放、消防系統建置、配電盤盤內配線及控制線端接,並於完成接線後進行線路確認與整理,提升電力系統運作之安全性與可靠性。

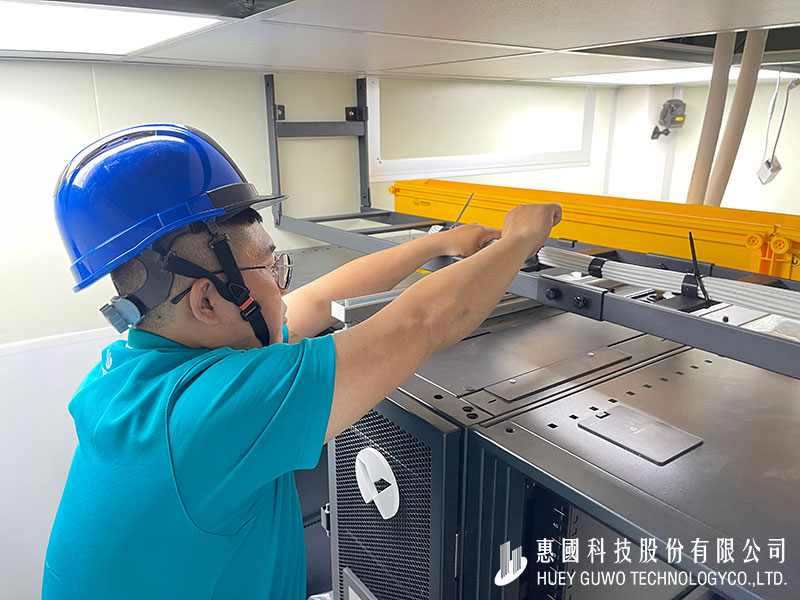

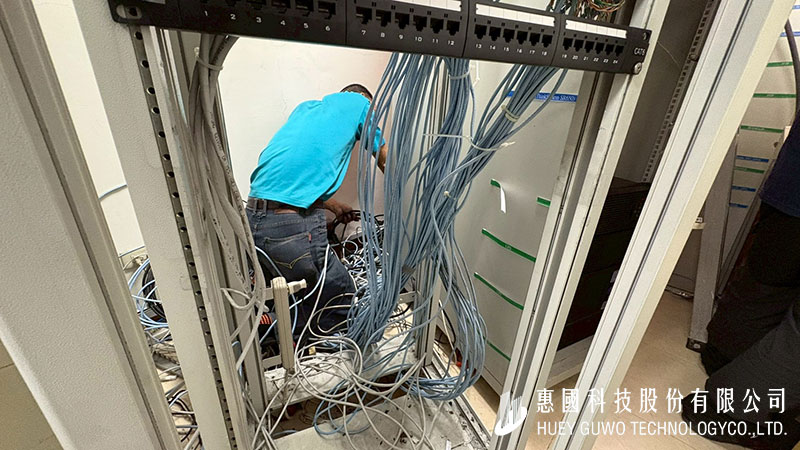

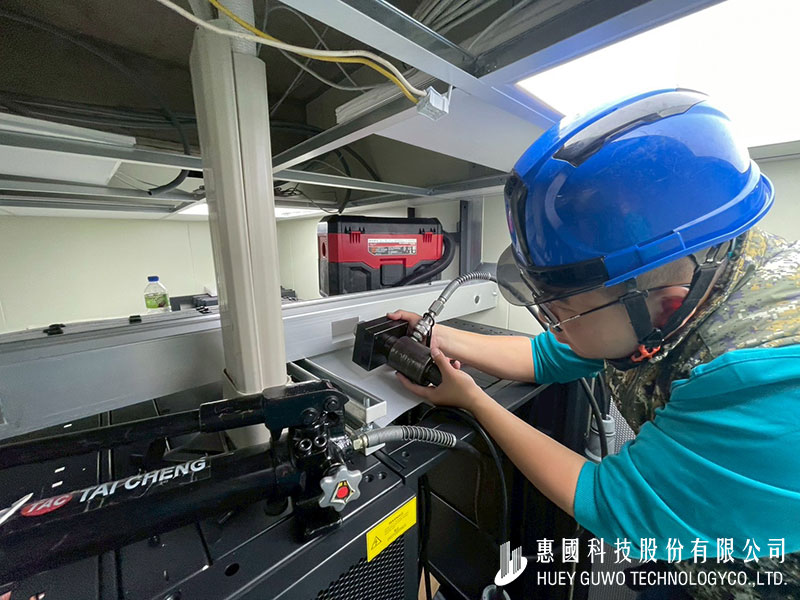

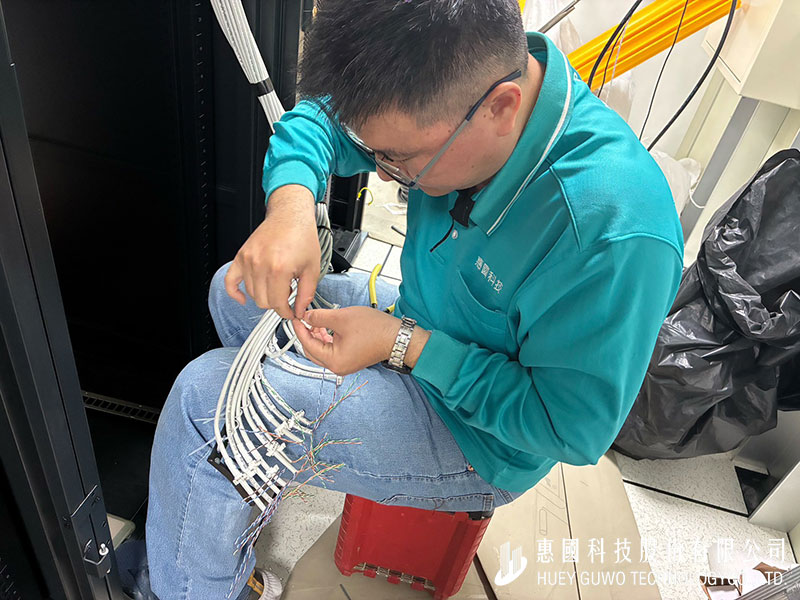

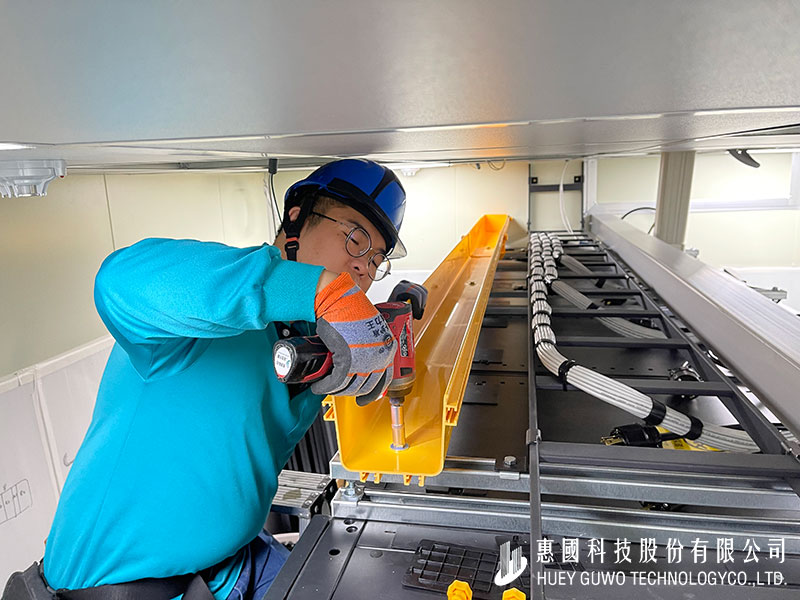

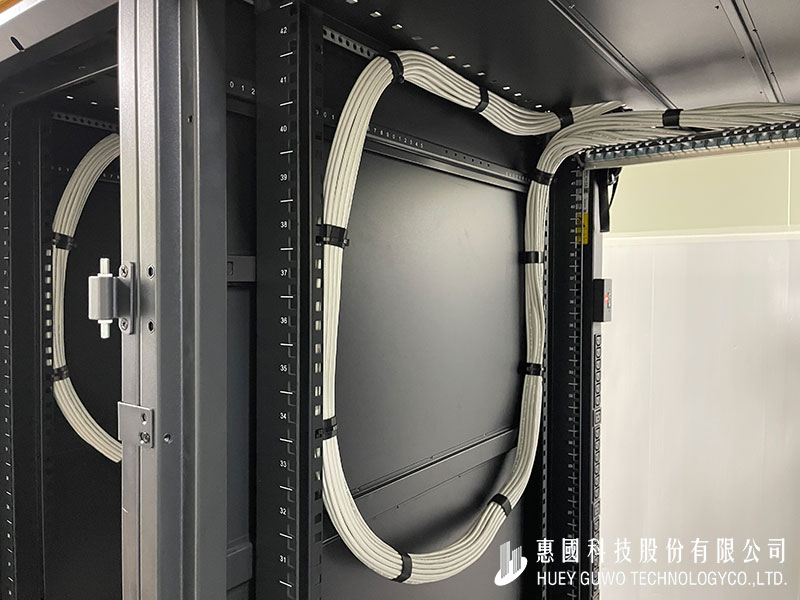

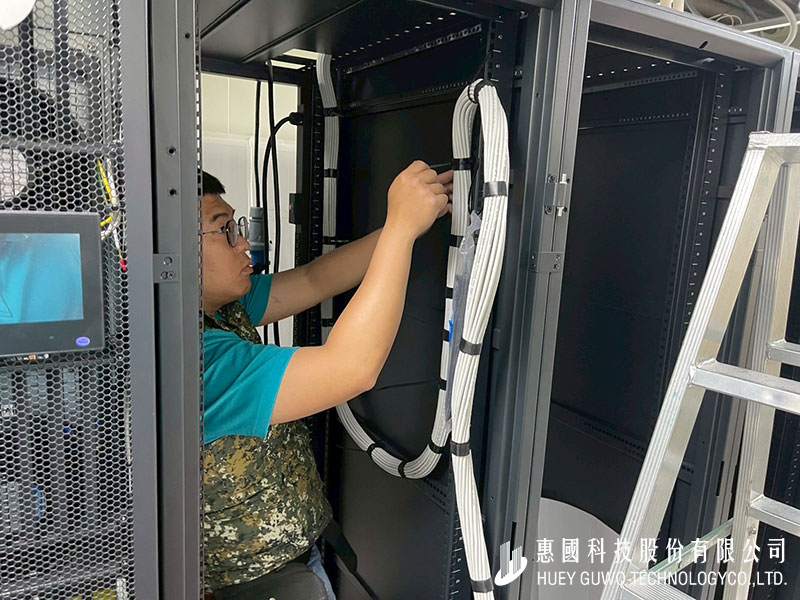

同時針對機櫃上方進行網路線佈線及光纖導槽安裝固定,依規劃路徑將不同線路妥善配置與分流,降低線材交錯、拉扯及彎折風險。完成後使機房走線更加整齊有序,不僅提升整體空間與線路管理效率,也有利於未來設備擴充。

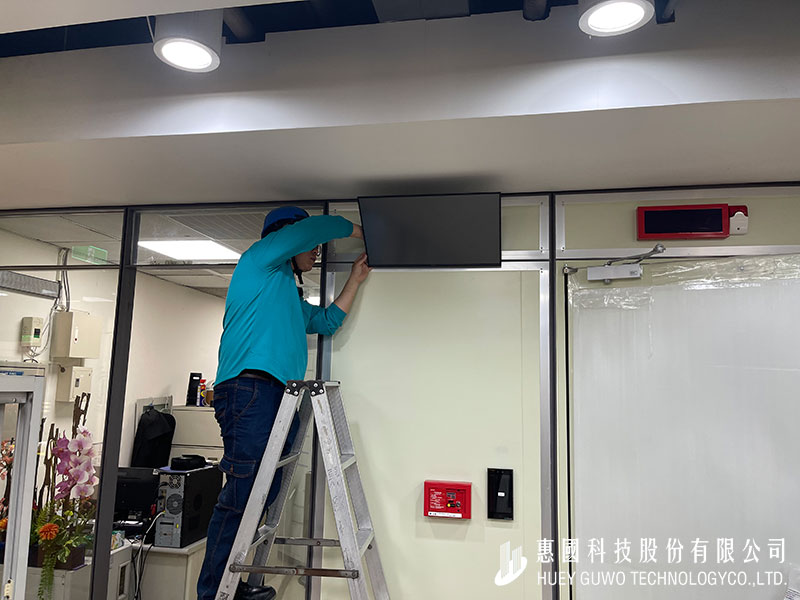

機房門禁與監控系統建置

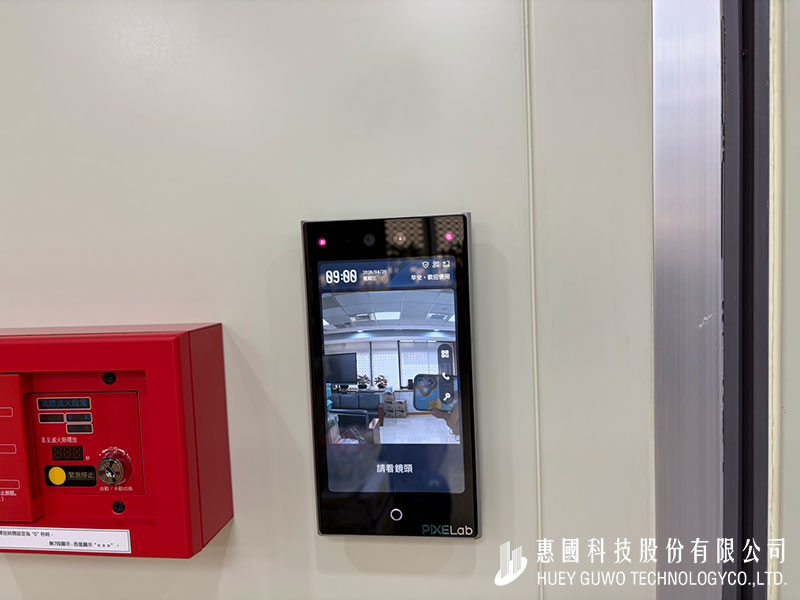

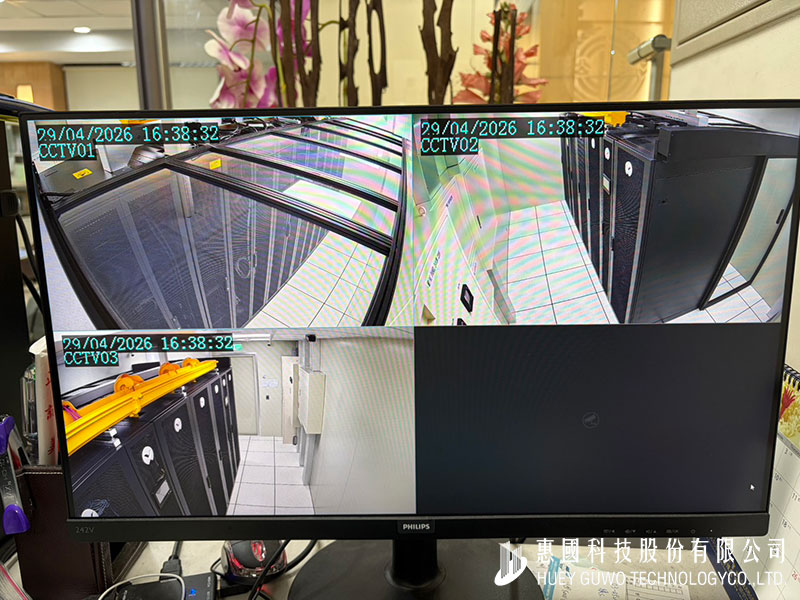

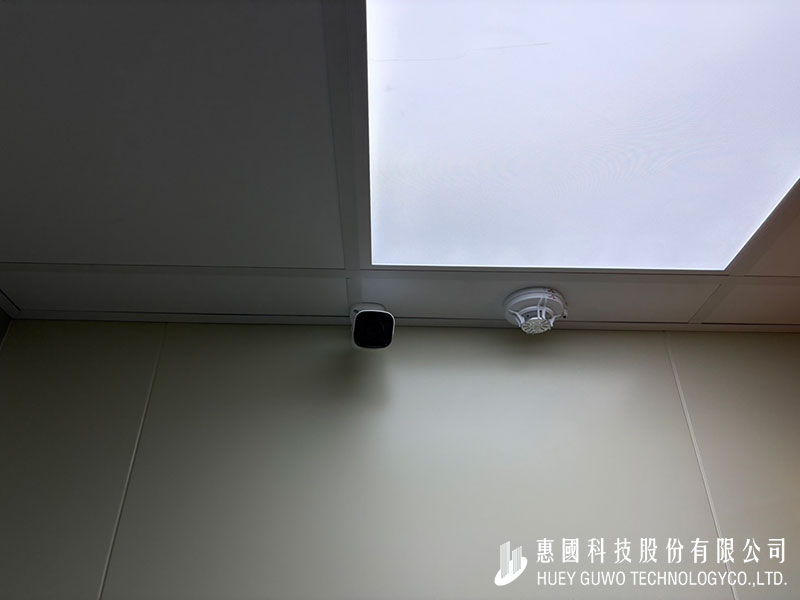

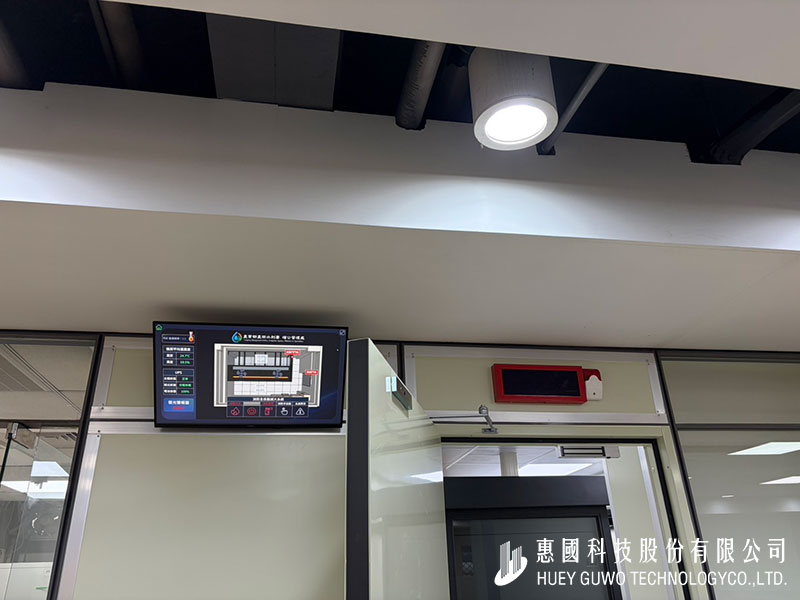

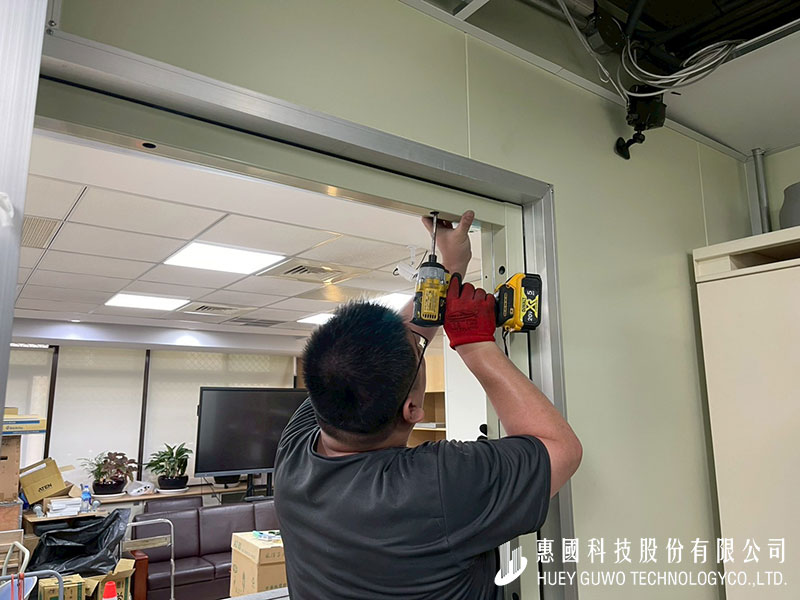

為提升機房整體安全防護與人員進出管理,本階段進行防火門、門禁系統及監視設備安裝,建立完整的機房安全管控機制。透過門禁系統進行人員身分辨識與進出權限管理,降低未授權人員進入機房之風險;並於機房重要區域設置監視器,即時掌握設備區域及出入口狀況。

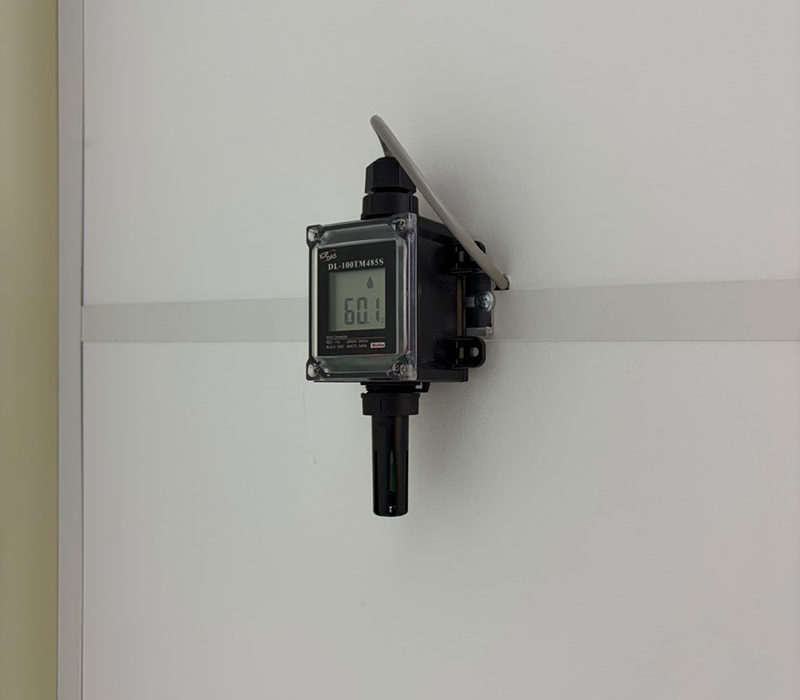

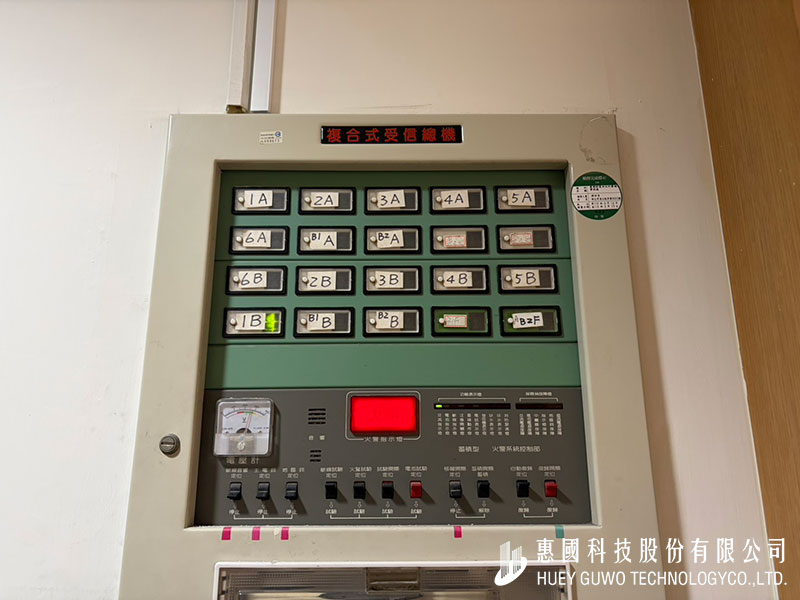

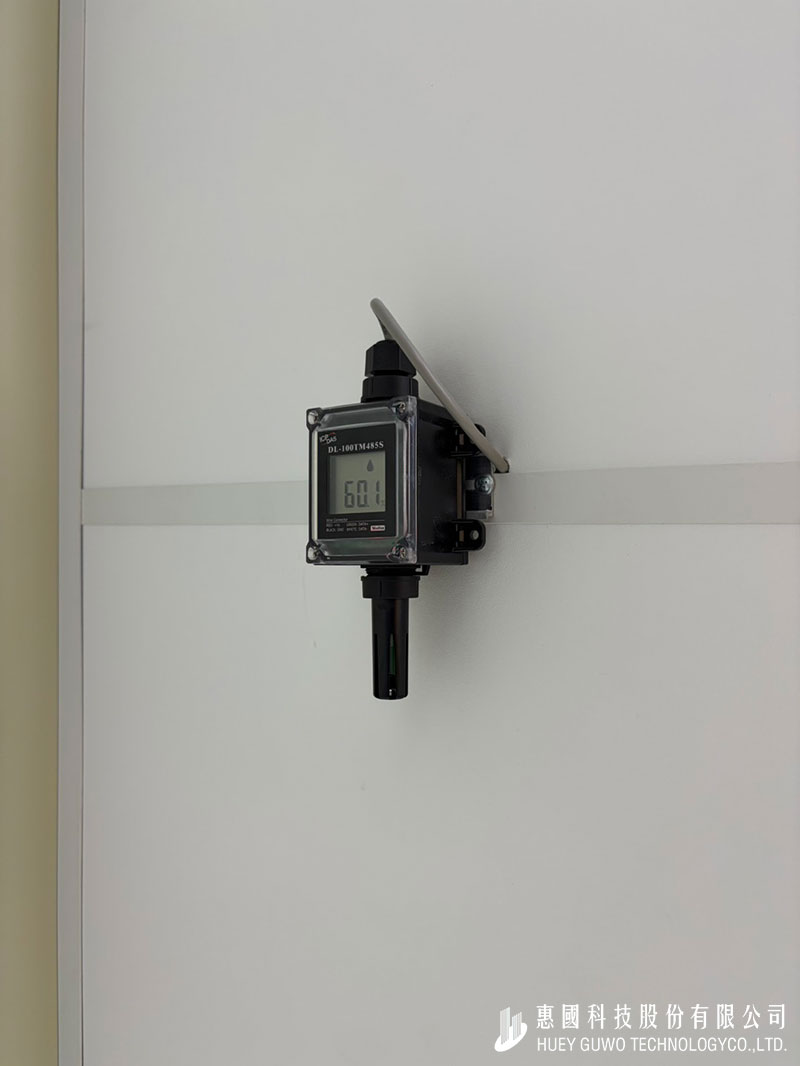

本案建置完整的環境監控、消防及監控系統。透過溫濕度感測設備,即時掌握機房內環境溫度與相對濕度變化,降低設備因高溫、高濕等環境異常所產生的運作風險;同時建置消防系統,強化火災預警、警報及緊急應變能力,提升機房防災安全。另將相關監控資訊整合至顯示設備,讓管理人員可即時掌握機房設備與環境狀態,當發生異常情形時能迅速進行判斷與處置。
系統建置完成後,並針對相關管理及操作人員進行系統操作與維運教育訓練,包含環控系統操作、消防警報應變、監控畫面判讀及異常狀況處置等,使管理人員熟悉各項設備功能與操作流程,確保系統能有效落實於日常管理與維護,全面提升機房設備運作穩定性、安全性及整體維運品質。
各項基礎設施的完善讓機房從過去著重「設備運作」,進一步提升至「主動管理」的層次。管理人員能更快速掌握現場狀況、縮短異常判斷與處理時間,並減少人工作業可能產生的疏漏,使日常維運更具效率與可預測性。更重要的是,本次建置同步考量未來設備增加、系統升級及業務成長需求,預留後續調整與擴充彈性。透過此次改善,為資訊系統建立更穩固的後勤基礎,讓機房不僅能因應現階段營運需求,更能支持企業未來資訊化與數位服務持續發展,成為企業穩健營運的重要支撐。
經驗分享
-
串連生產的神經元:全棟廠區弱電整合工程實紀2025-12-06/0 Comments -
雙單位獨立管理:食品廠 MDF 主機房建置實錄2025-11-23/ -
高效能節能資訊機房整建|從空間到設備搬遷的完整改善工程2025-09-22/ -
南投廠區資通建置開箱|兩年工期打造高效能模組化主機房(中)2025-03-27/ -
南投廠區資通建置開箱|歷時兩年、從線出發|IDF佈線與測試紀錄2025-02-06/ -
負責公共安全的重要機關備援中心機房整建案2025-01-25/
