校區機房改善開箱|打造更穩定的校園資訊核心

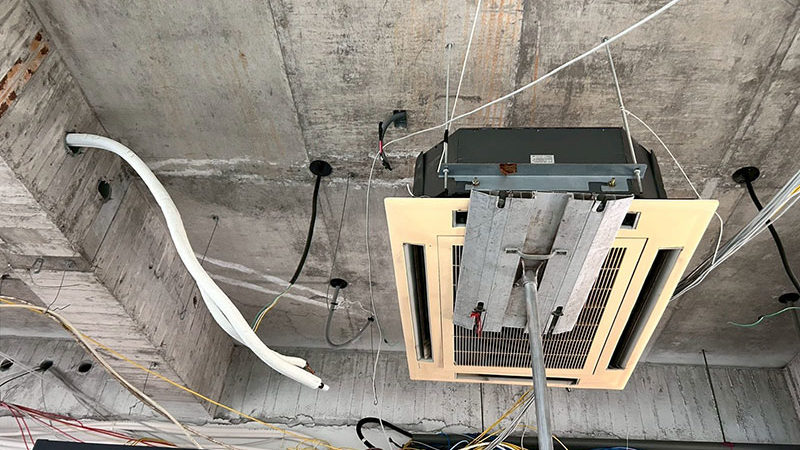

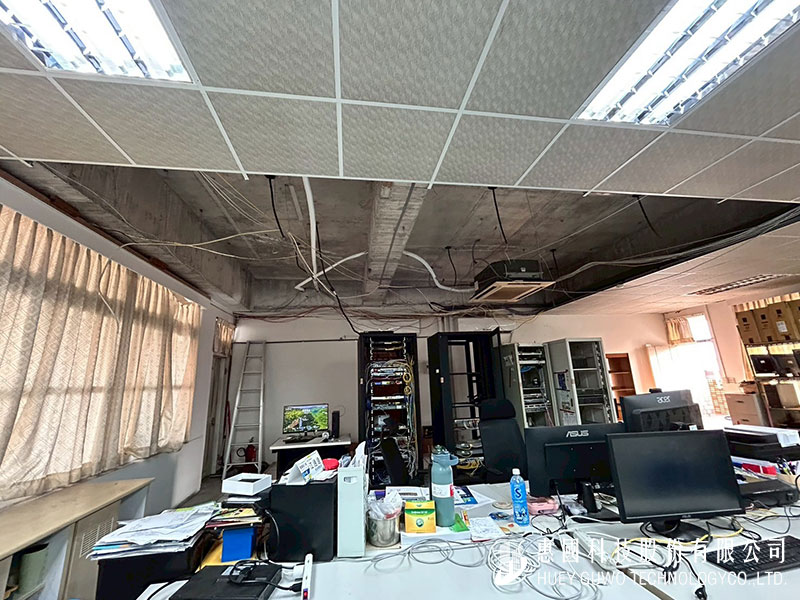

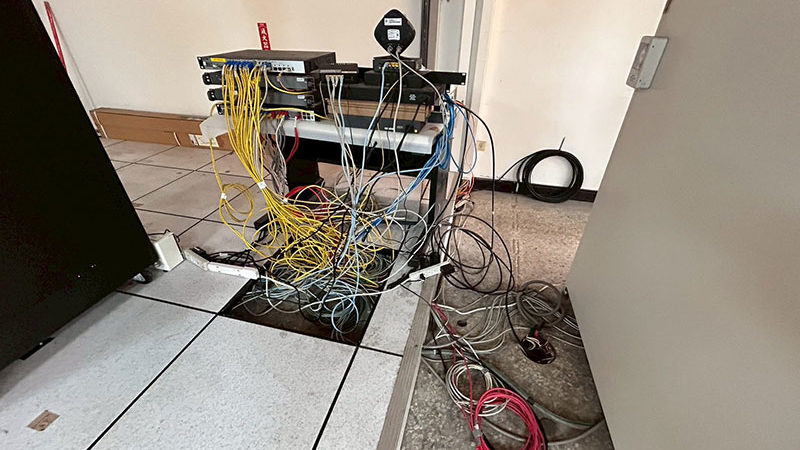

施工前將先進行既有天花板輕鋼架之暫時性拆除作業,並已事先確認現場既有線路及相關設備配置。拆除作業採分區方式進行,以利後續進行線路整理、機櫃整合及設備安裝。

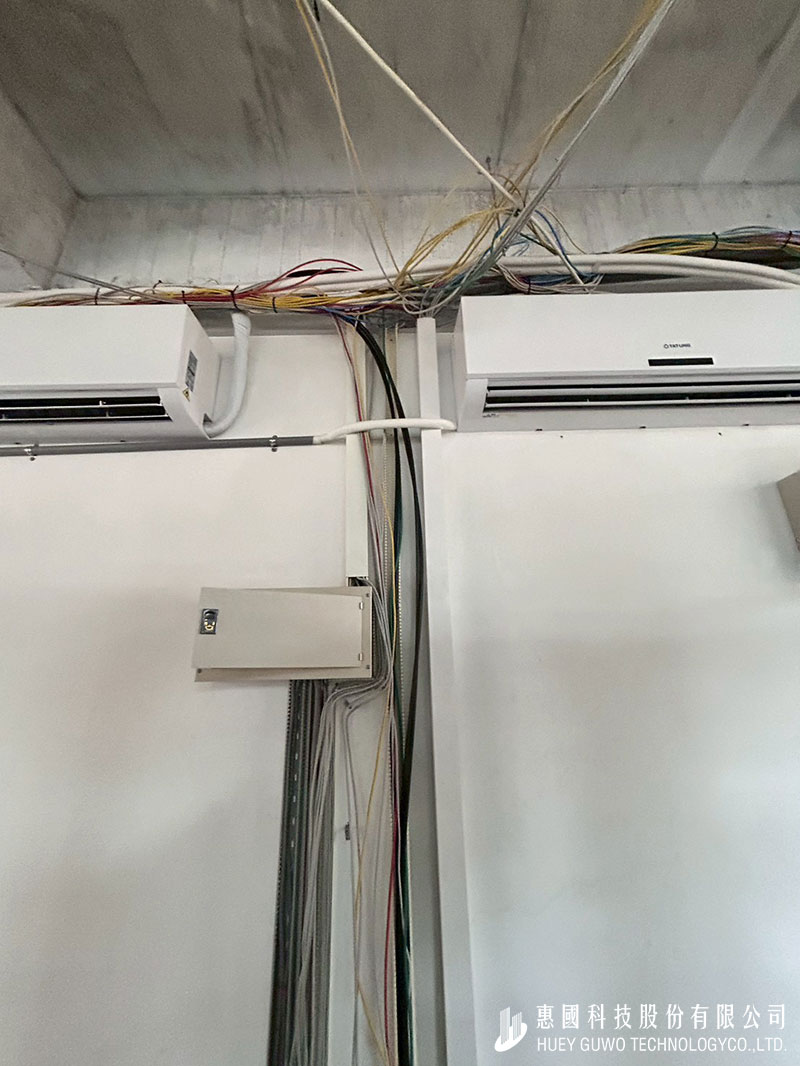

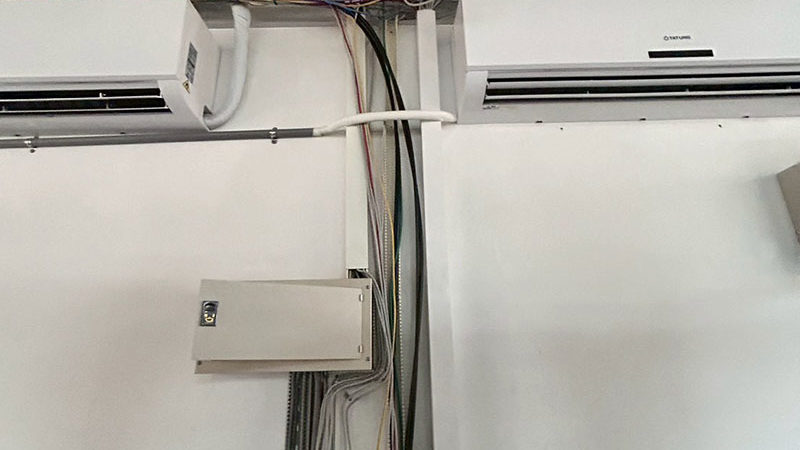

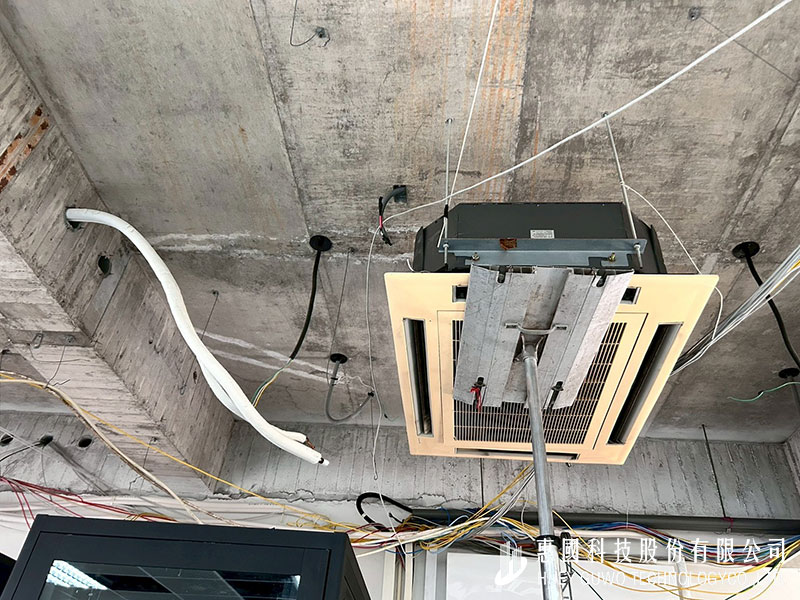

二、移除未使用線路及舊空調
施工前將先進行既有天花板輕鋼架之暫時性拆除作業,並已事先確認現場既有線路及相關設備配置。拆除作業採分區方式進行,以利後續進行線路整理、機櫃整合及設備安裝。

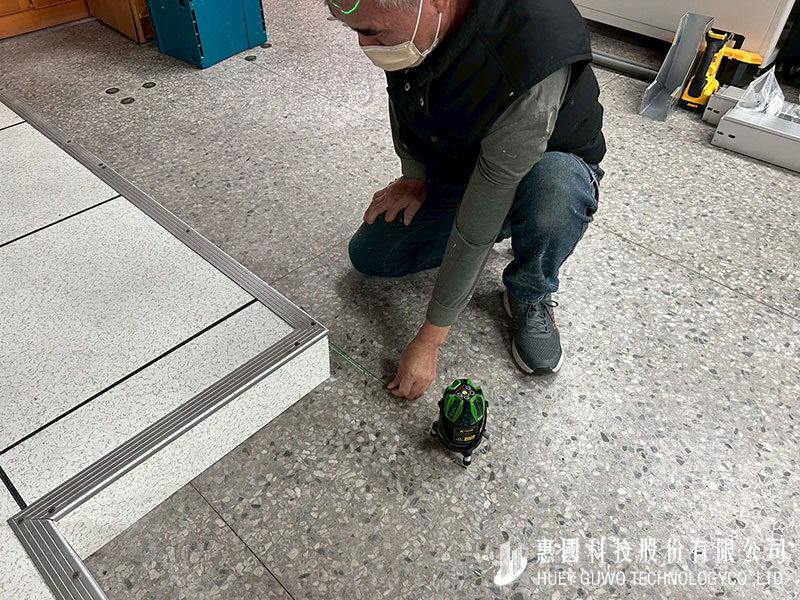

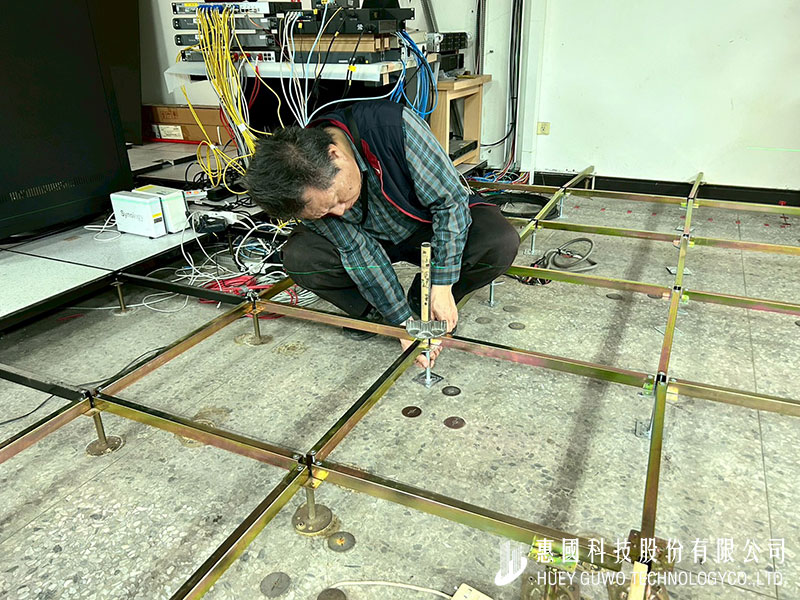

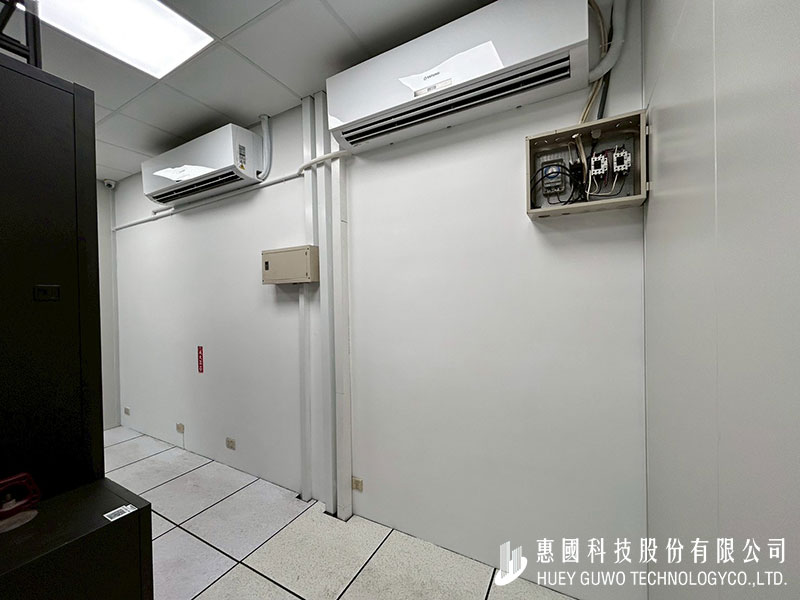

三、高架地板施作

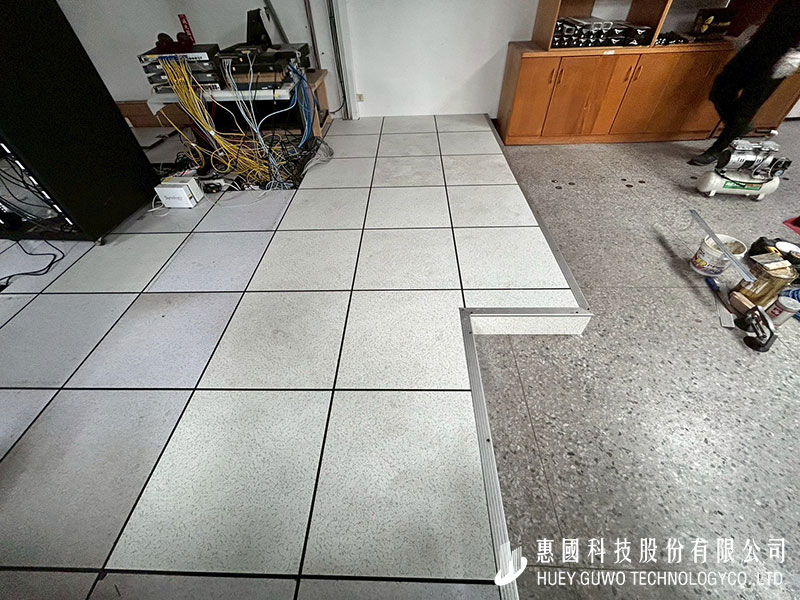

透過高架地板設計,可將電源線、網路線及相關弱電線路集中配置於地板下方空間,使機房線路管理更為整齊並提升維護便利性。高架地板亦可配合空調氣流循環設計,改善設備散熱效率,維持機房環境穩定。此外,當未來設備新增或線路調整時,可透過局部掀開地板進行施工,可大幅提升機房擴充與維護之彈性,確保整體系統運作安全與管理效率。
四、機櫃下固定與電源接續

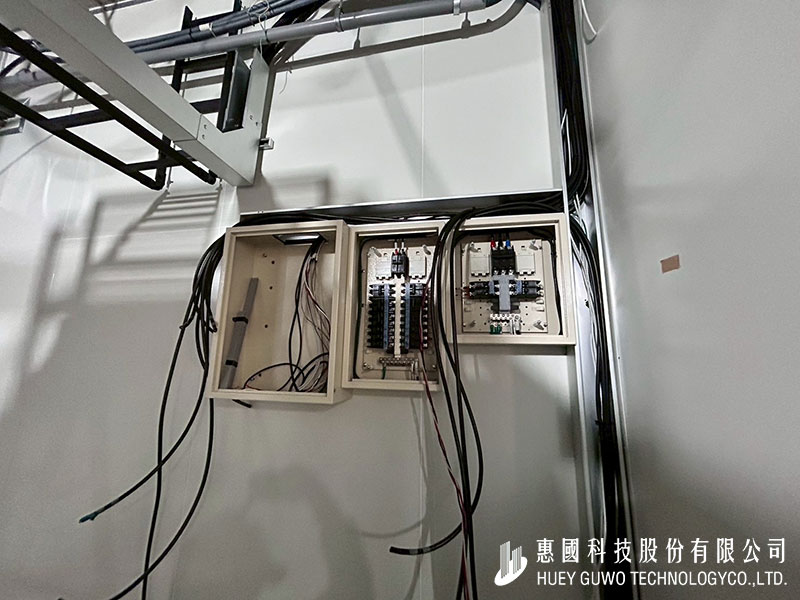

機櫃將依規劃位置進行底座固定,以提升整體結構穩定性並避免設備運作時產生位移。同時配合電源系統規劃,進行機櫃電源線路配置與接續作業。

五、電力線槽配置與機櫃配線施工
電源線路及相關配線集中整理並固定於線槽內。施工過程中,於走道及牆面上方安裝金屬線槽與支架,並依線路走向進行固定與整線,使整體配線整齊且具備良好保護性。

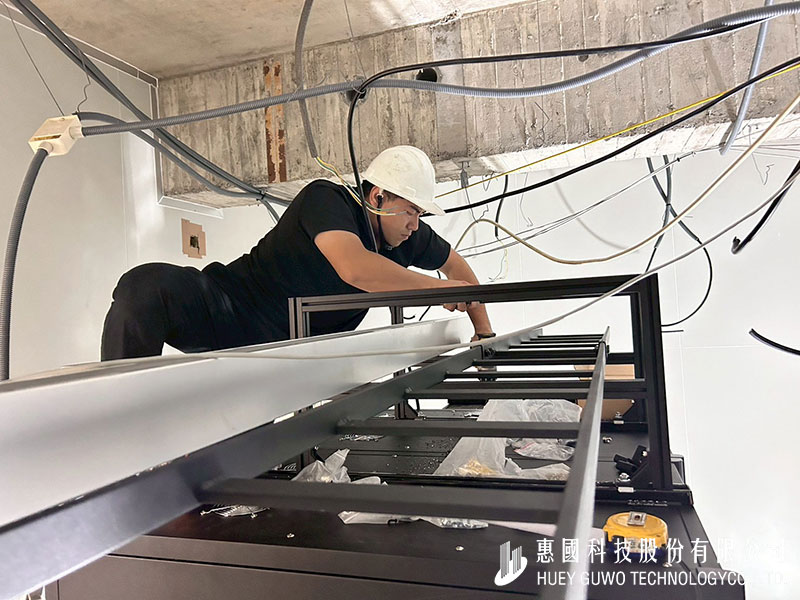

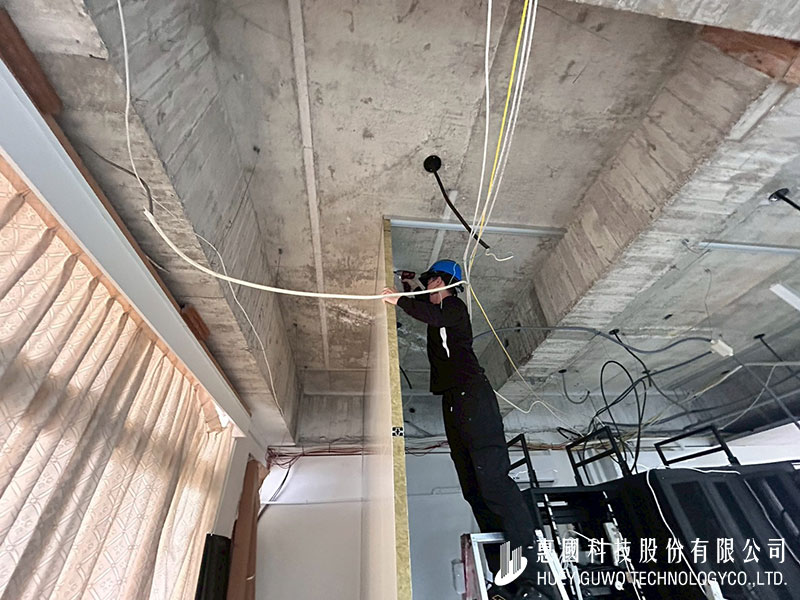

六、庫板放樣與施作

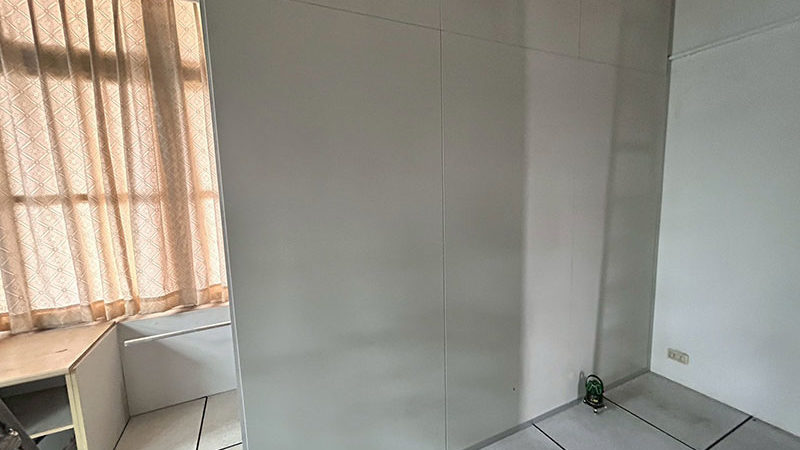

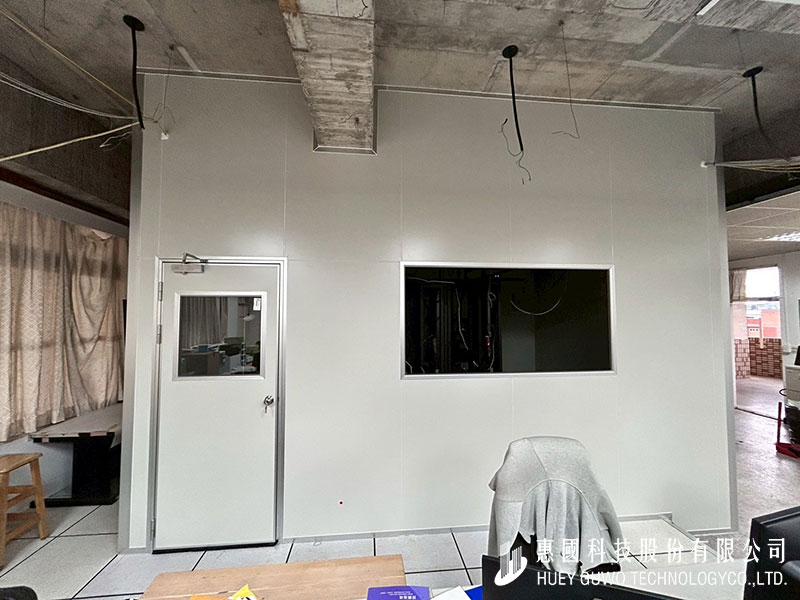

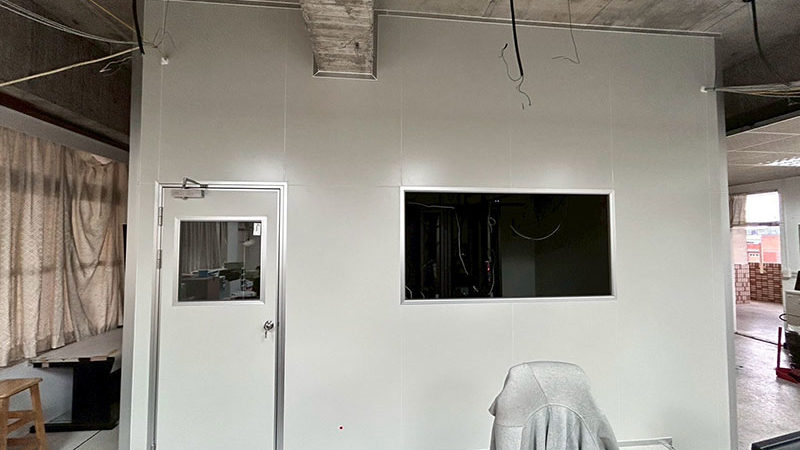

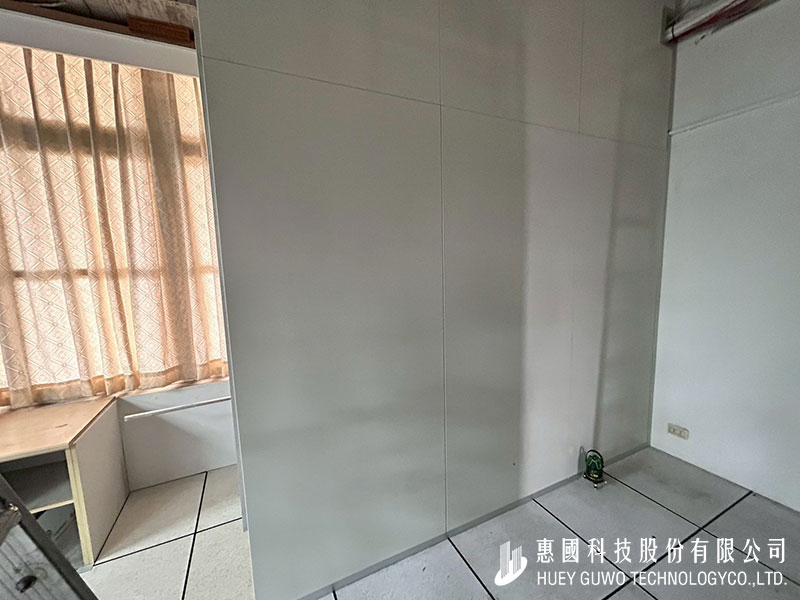

為提升機房環境之隔熱、隔音及整體結構完整性,透過庫板材料建置機房空間,可有效提升室內環境穩定度,並降低外部溫度及噪音對設備運作之影響。施工過程依現場空間配置進行骨架固定、庫板組裝及接縫處理,確保結構穩固且具良好密合度。
七、線路佈放及線架安裝

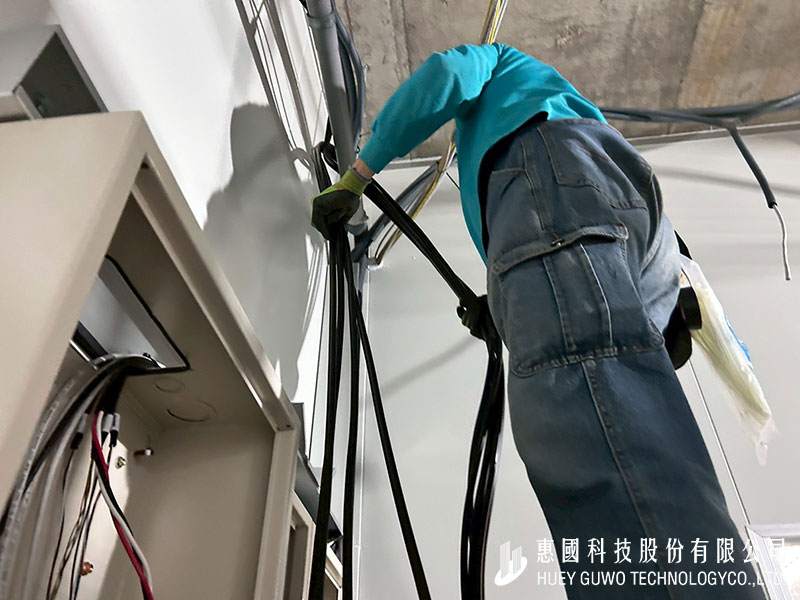

配合電力及網路線路配置,進行設備電源線與網路線之整理與接續,使各項設備得以穩定運作。施作過程亦同步進行線路整理與固定,避免線路交錯或鬆動。

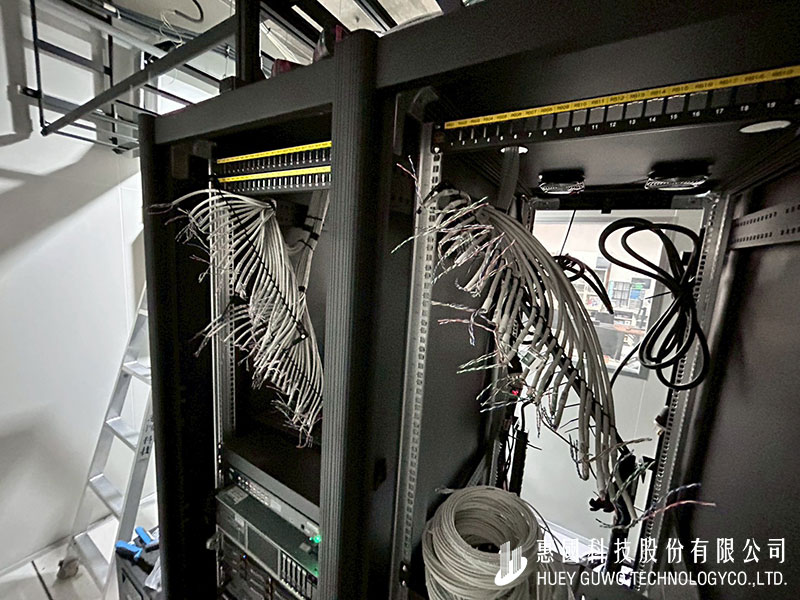

網路線從高架地板及天花板線槽引入機櫃,並沿著機櫃內的垂直理線槽整齊地分束、綁紮與固定,確保線路走向順暢且不影響設備散熱。
網路線從高架地板及天花板線槽引入機櫃,並沿著機櫃內的垂直理線槽整齊地分束、綁紮與固定,確保線路走向順暢且不影響設備散熱。

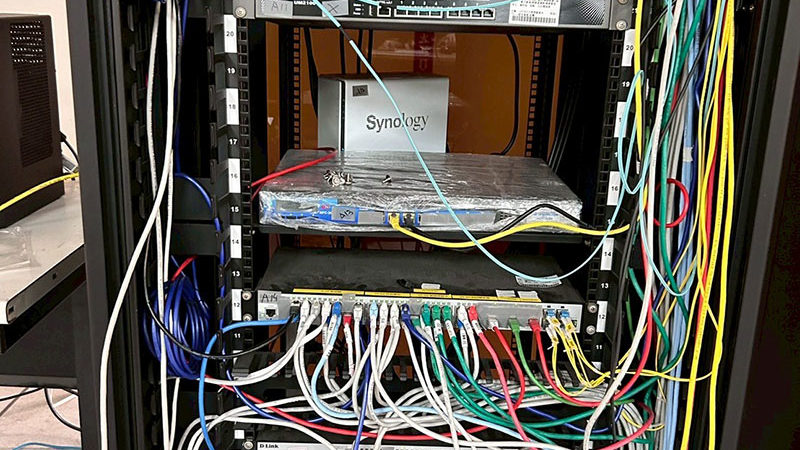

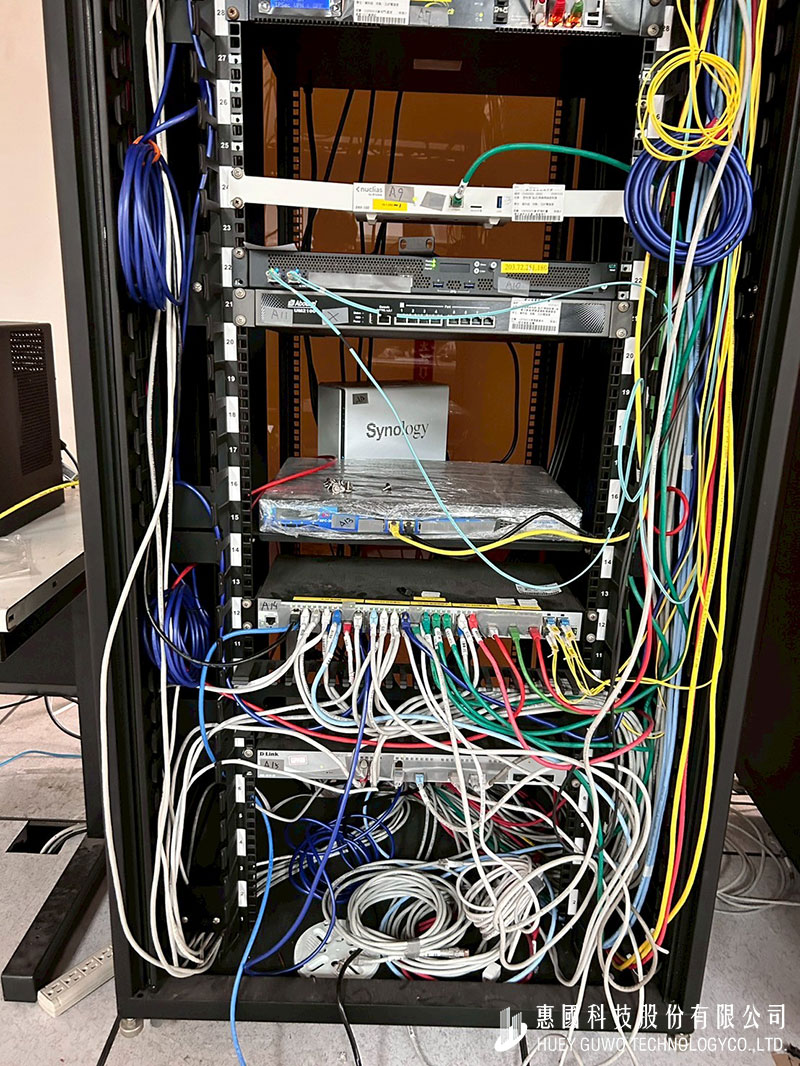

測試完成後,依規劃將交換器、伺服器及相關設備依序上架至機櫃內,並完成電源接續與線材整理,使整體設備配置整齊且利於後續維護管理。

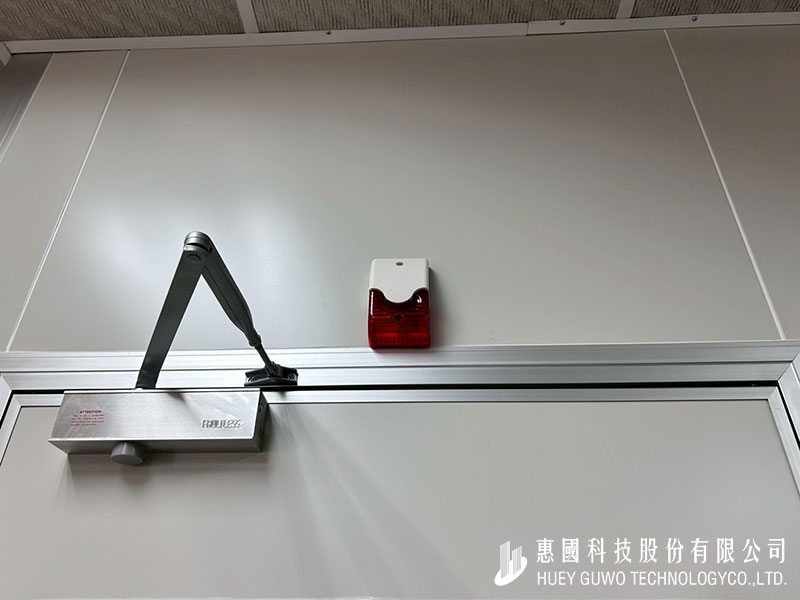

八、輕鋼架復原及監視器門禁安裝

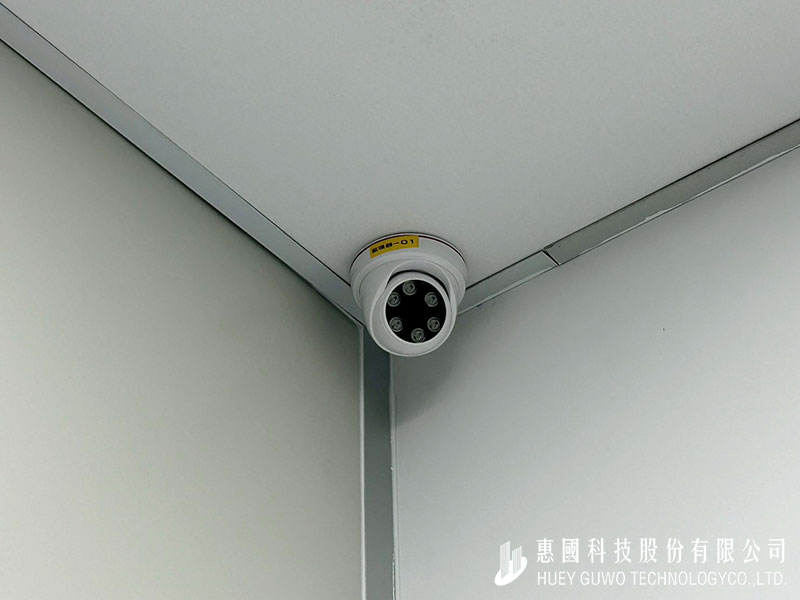

於前期施工完成線路整理、設備安裝及測試後,將原先暫時拆除之天花板輕鋼架進行復原作業,依現場空間配置重新安裝天花板骨架及板材,確保整體結構穩固與外觀整齊。另場域安全管理需求,設置監視系統及門禁管制設備,包含線路配置、電源整合及影像傳輸設定,確保影像可即時傳輸至管理端進行監看與記錄。

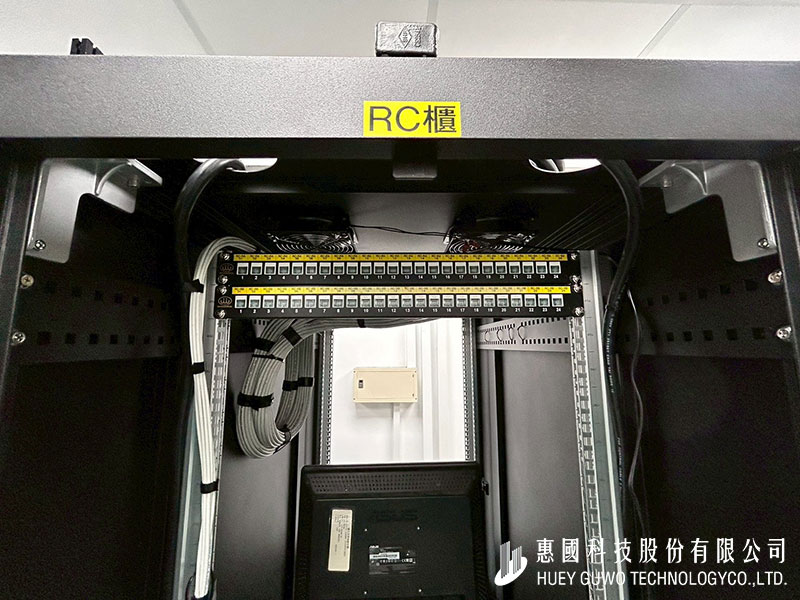

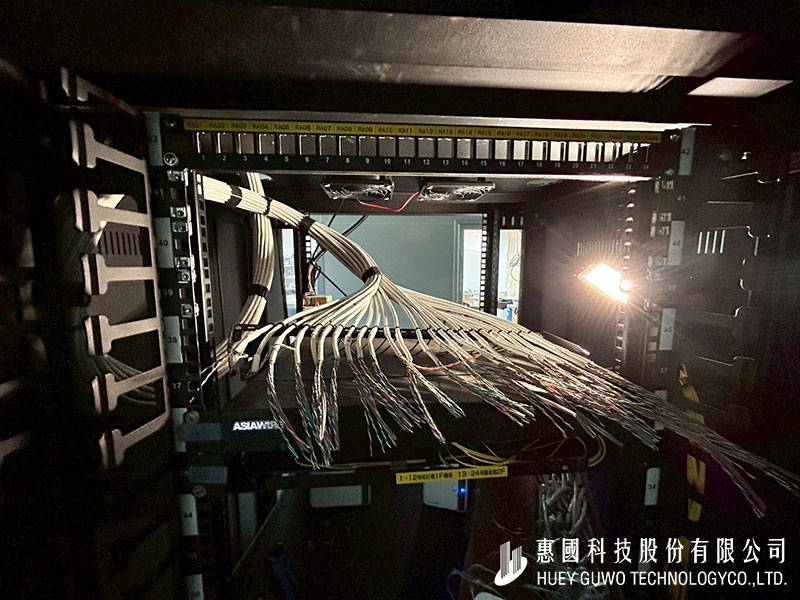

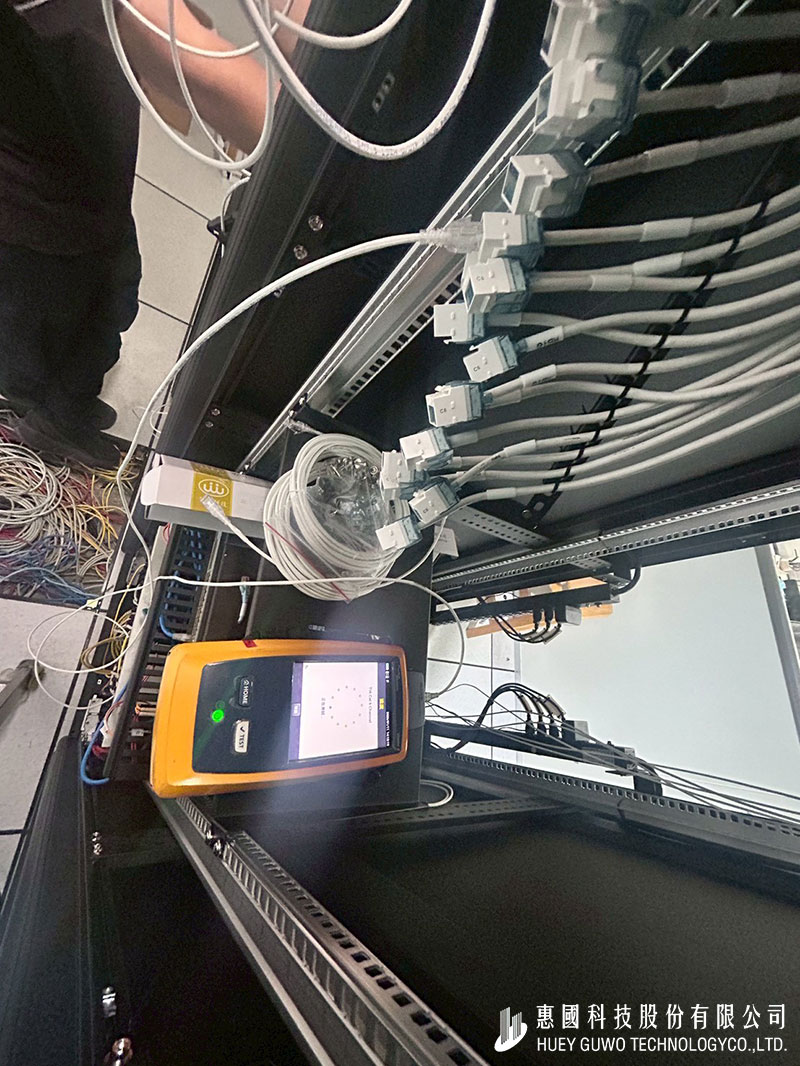

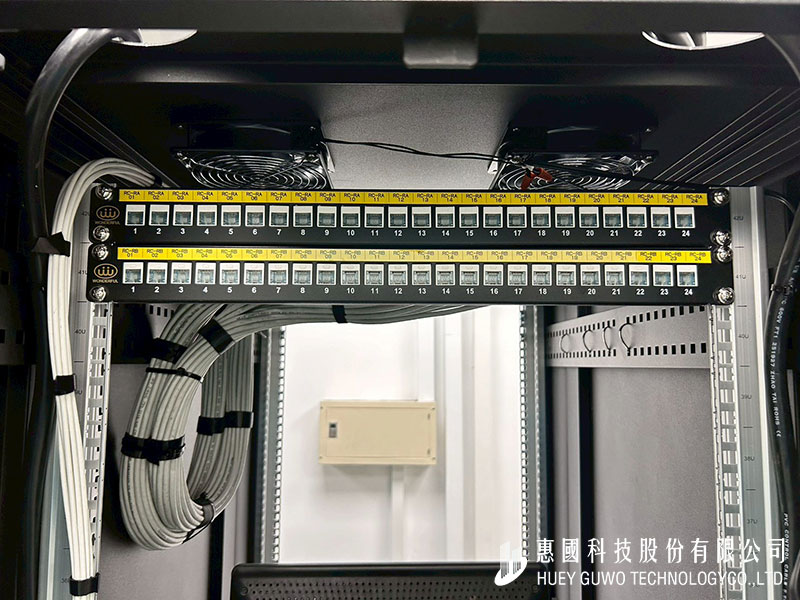

九、結構化佈線與標示

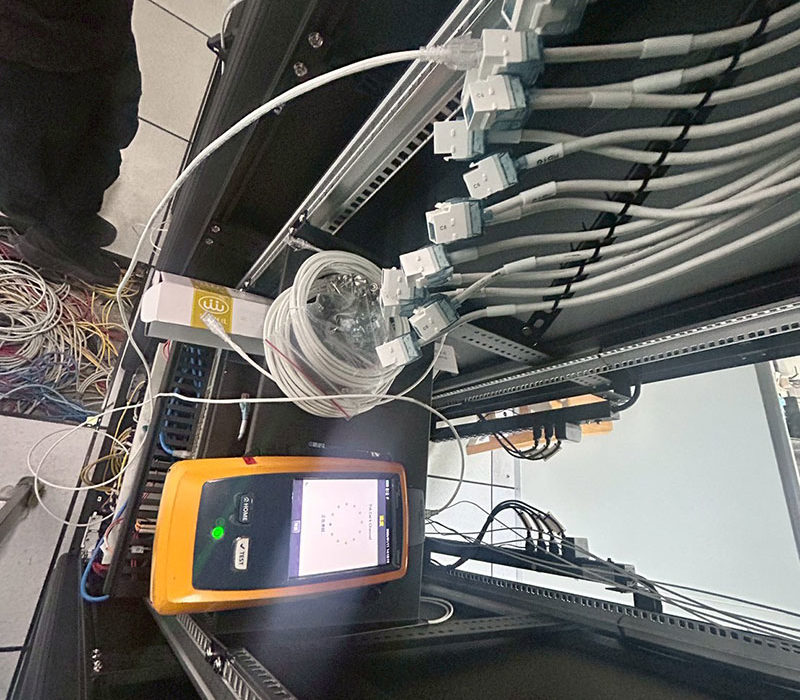

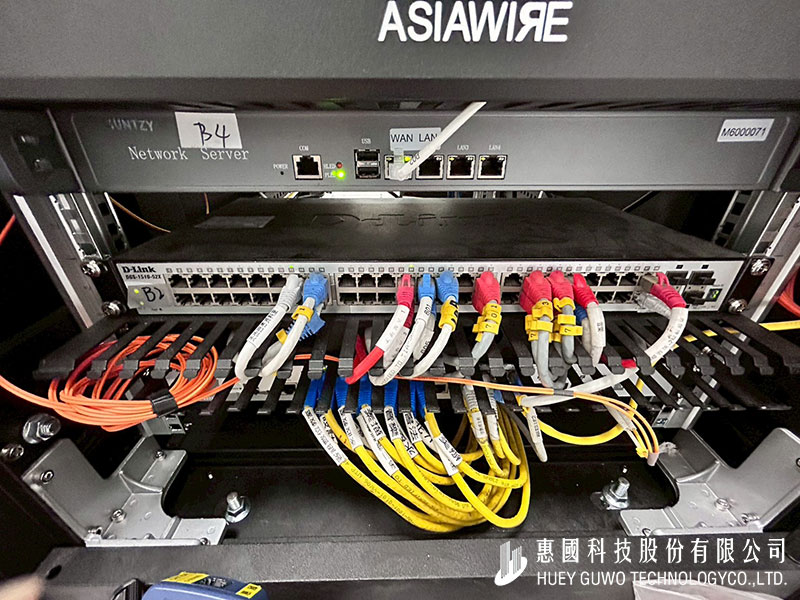

同時於配線架、交換器埠口及各條線路兩端均加註清楚標示,包含線路編號、連接位置及用途等資訊,並搭配不同顏色線材進行系統區分,以利網路管理與快速識別。
透過本次機房整建工程,針對既有設備配置凌亂、線路累積複雜及環境條件不足等問題進行全面性改善,包含機房空間重新規劃、高架地板建置、電力與線路整合、機櫃設備配置優化,以及監視與門禁系統建置等,使整體機房環境與設備管理更加完善。
同時透過結構化佈線與清楚的線路標示管理,使網路架構更具系統化與可視化,大幅提升日後設備維護、故障排除及系統管理效率。整體機房在安全性、穩定性及管理便利性方面均獲得明顯提升,亦為未來設備擴充與系統升級預留充足彈性。
2026年02月
施工前將先進行既有天花板輕鋼架之暫時性拆除作業,並已事先確認現場既有線路及相關設備配置。拆除作業採分區方式進行,以利後續進行線路整理、機櫃整合及設備安裝。
經驗分享
-
串連生產的神經元:全棟廠區弱電整合工程實紀2025-12-06/0 Comments -
雙單位獨立管理:食品廠 MDF 主機房建置實錄2025-11-23/ -
高效能節能資訊機房整建|從空間到設備搬遷的完整改善工程2025-09-22/ -
南投廠區資通建置開箱|兩年工期打造高效能模組化主機房(中)2025-03-27/ -
南投廠區資通建置開箱|歷時兩年、從線出發|IDF佈線與測試紀錄2025-02-06/ -
負責公共安全的重要機關備援中心機房整建案2025-01-25/

_251207_2-800x450.jpg)
_251220_17.jpg)
_251220_4.jpg)

;漏水偵測1接續完成;線槽更換完成;電源標_251226_9-800x450.jpg)
