發電機增設篇|打造專屬備援電力系統,讓機房更穩定更安心
前言 :
在資訊機房的世界裡,「穩定供電」就是系統運作的命脈。
這次的專案,我們要替既有機房加上一層更強韌的防護──專屬柴油發電機系統。
原本的機房由市電供應,搭配 UPS 不斷電系統可支撐短時停電;但若遇上長時間停電,設備仍有中斷風險。
為此,業主決定增設發電機作為備援電力來源,讓機房在任何情況下都能穩定運作、不中斷服務。
從設備選型、場地規劃、基礎施作,到電纜佈放、ATS盤體建置與現場測試,每一個步驟都環環相扣,最終完成一套安全、可靠的備援電力系統,讓整體資訊設施更具韌性。
📆 專案依契約辦理,開工後100天內完成全部工程。
工程概要
發電機規格:60kW柴油發電機1台,輸出3Φ4 380V/220V,功率因數0.8
設置位置:屋頂電機機房空間
電力切換:地下室電腦機房主電源切換至發電機輸出系統
附屬設備:ATS自動切換盤1組
專案範圍
發電機吊裝、定位與安裝組立
發電機輸出電纜佈放至機房
ATS盤體建置及電纜配線
ATS至台電端電線佈放
保固與定期維護作業

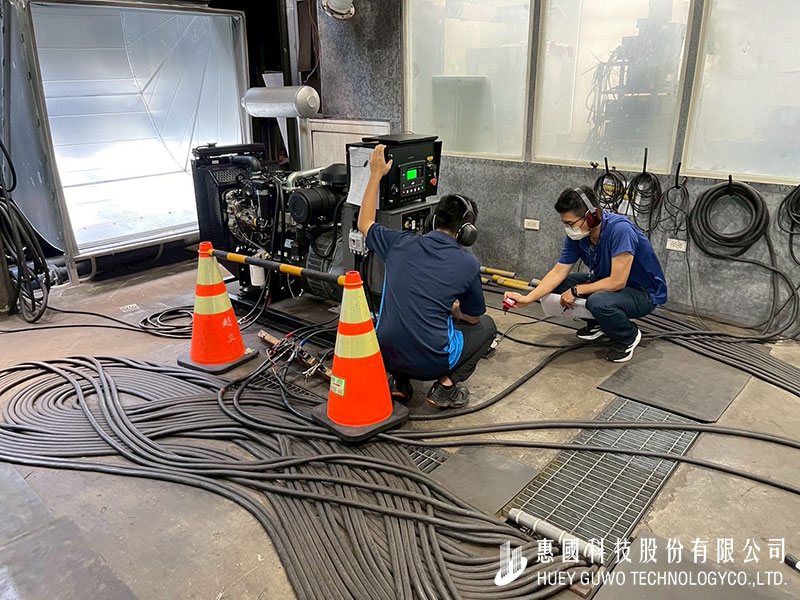

階段一:發電機廠內場驗測試
於出廠前進行性能檢測,確認電壓、頻率及輸出穩定度,確保設備進場後可立即投入運作。

階段二:發電機基礎施作完成:
於電機機房內進行基礎平台澆置,為吊裝定位作準備。

階段三:電纜佈放施工中
現場人員依圖說佈設動力線路,採用FR耐燃電纜與EMT管材確保施工品質與安全性。

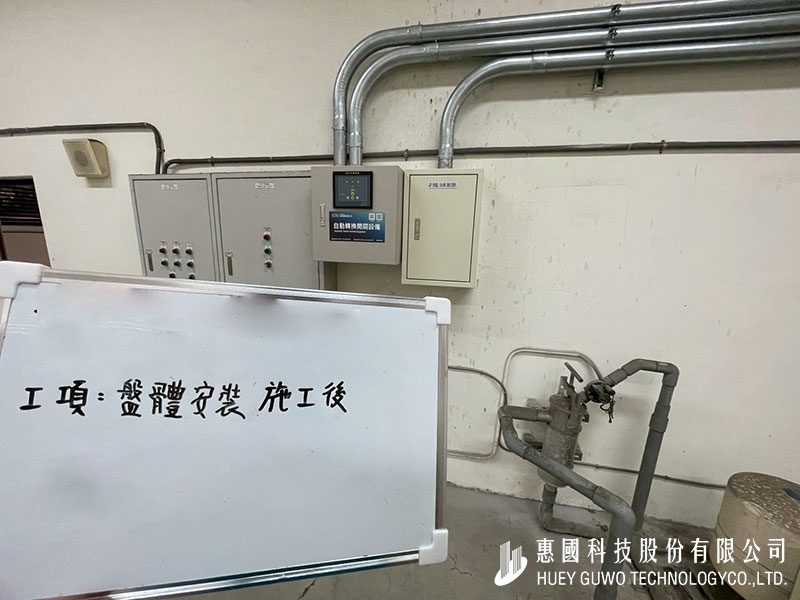

階段四:ATS盤體安裝完成
自動切換盤建置完工,連接市電與發電機輸入迴路,後續可自動偵測並切換供電來源。

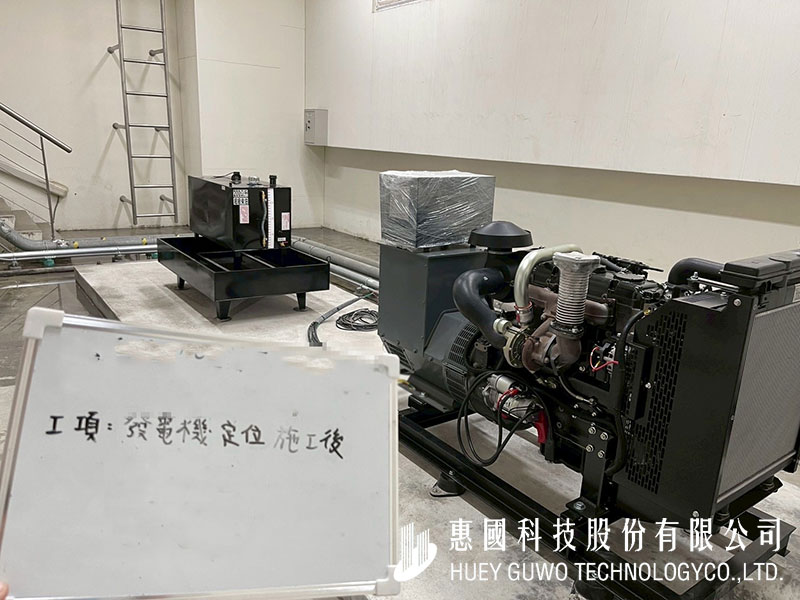

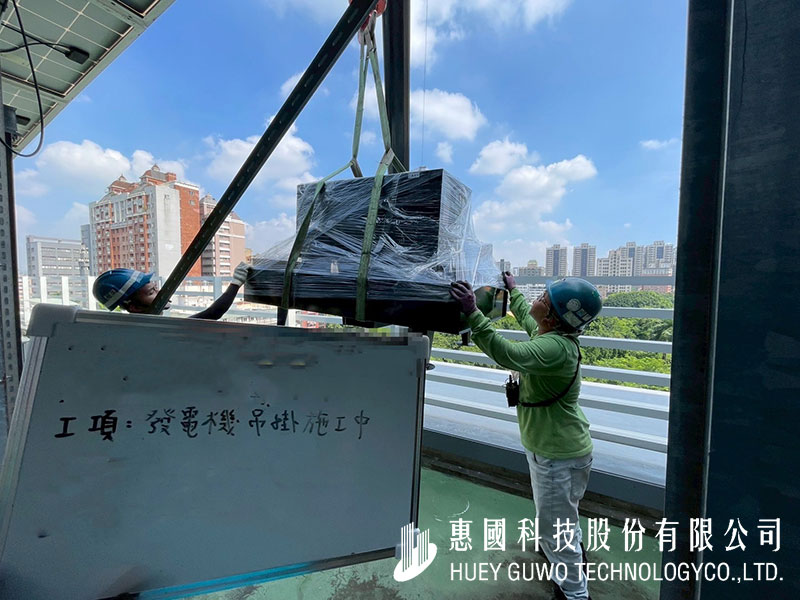

階段五:發電機吊裝定位
階段六:測試與驗收

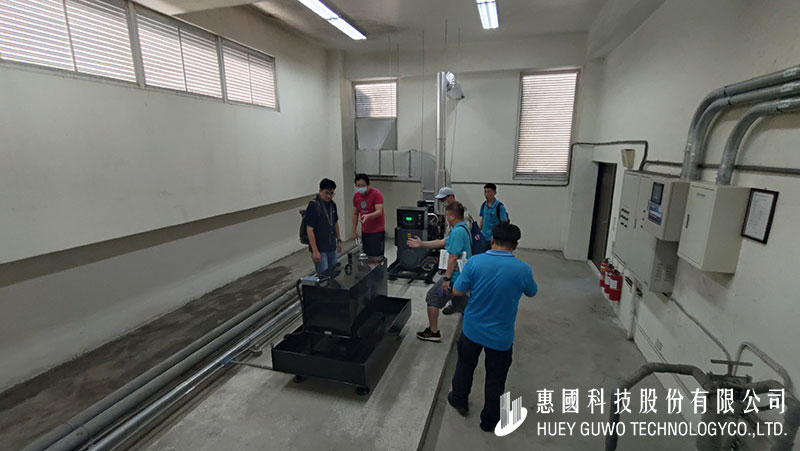

完成佈線後進行試運轉與電力切換測試,確認系統切換正常、輸出穩定,整案順利驗收
結語
本次機房專用發電機建置,成功強化整體供電的穩定度與備援能力,
讓關鍵資訊系統在突發停電狀況下仍能不中斷運作。
此案的完成,不僅提升了整體資訊設施的安全層級,也為後續智慧化建置奠定更穩固的基礎。
FAQ 常見問題
原機房僅依靠 UPS 維持短時間供電,一旦遇到長時間停電,設備容易中斷。
增設發電機可確保在市電中斷時,仍能持續供應電力給關鍵系統與空調設備,維持機房穩定運作。
依照負載情況與油箱容量,可連續運轉數小時以上,足以應付臨時停電或電力異常期間的供電需求。
ATS(Automatic Transfer Switch)為自動切換開關盤,當市電中斷時能自動切換至發電機供電,恢復市電後再自動轉回,確保不中斷運作。
工程期間皆配合業主時程進行電力切換,採分階段施工與測試,確保系統穩定與安全。
經驗分享
-
南投廠區資通建置開箱|兩年工期打造高效能模組化主機房(中)2025-03-27/0 Comments -
南投廠區資通建置開箱|歷時兩年、從線出發|IDF佈線與測試紀錄2025-02-06/ -
負責公共安全的重要機關備援中心機房整建案2025-01-25/ -
雲林廠房弱電建置開箱:MDF智能機櫃安裝從零到完整(下)2024-12-26/ -
雲林廠房弱電建置開箱:從零到完整的智慧管理系統(上)2024-11-24/ -
苗栗資訊中心更新建置案(第二期工程)2024-10-20/
